Das Projekt wurde von einem Mitbewerber begonnen, bis zum Jahresbeginn 2026 die Übernahme durch uns erfolgte. Zu diesem Zeitpunkt lag die Genehmigung bereits vor, sodass wir direkt mit der Umsetzung loslegen können.
Mit unserem starken Netzwerk vor Ort in unserer Heimatregion und den nötigen planerischen Kompetenzen konnten wir die Herausforderungen lösen, die zum Projekterfolg noch erforderlich waren. Hierzu zählt insbesondere die ca. 10 km lange Kabeltrasse, die von der Anlage zum neu errichteten Umspannwerk bei Ellwangen-Neunstadt führt.

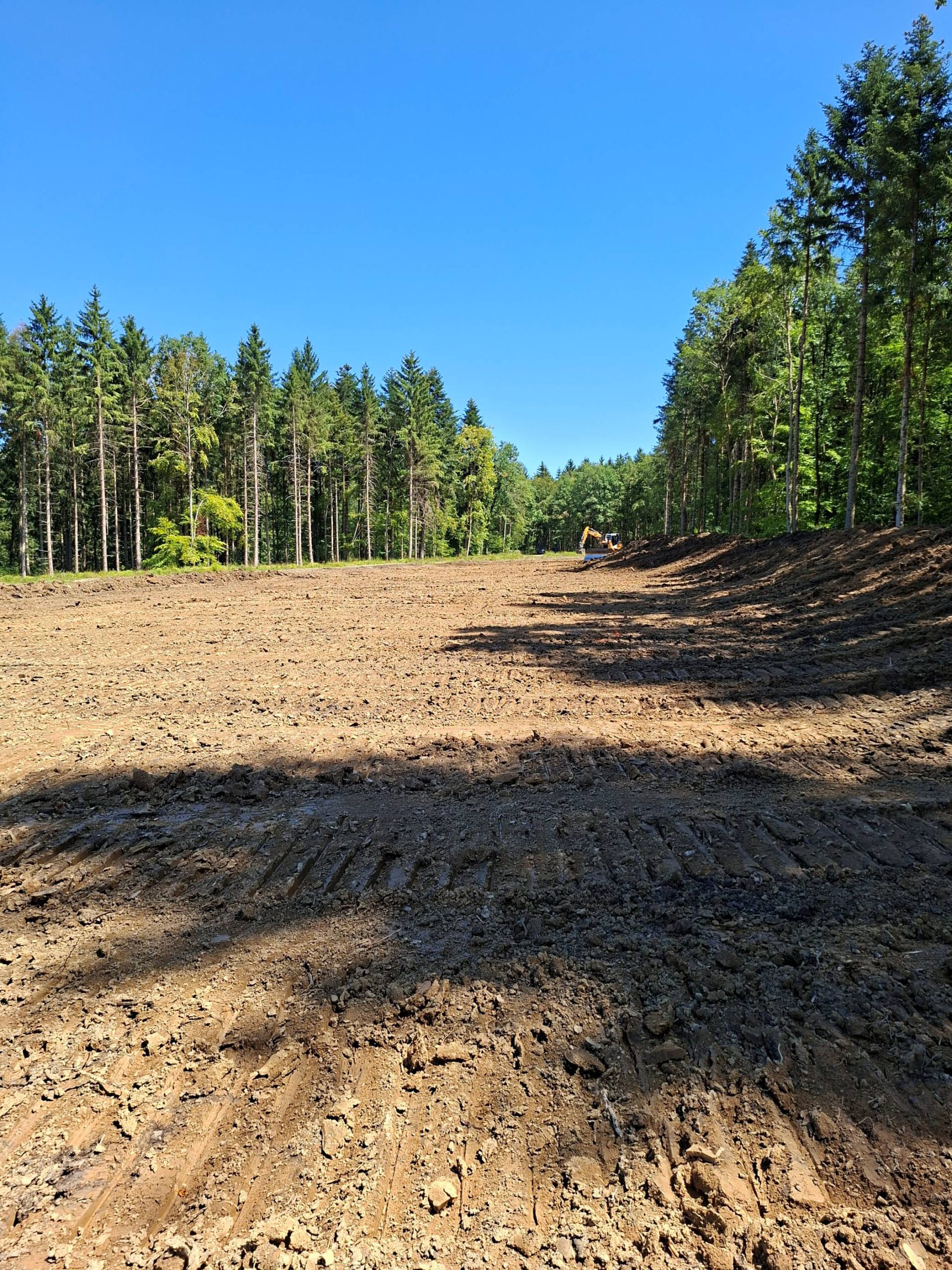

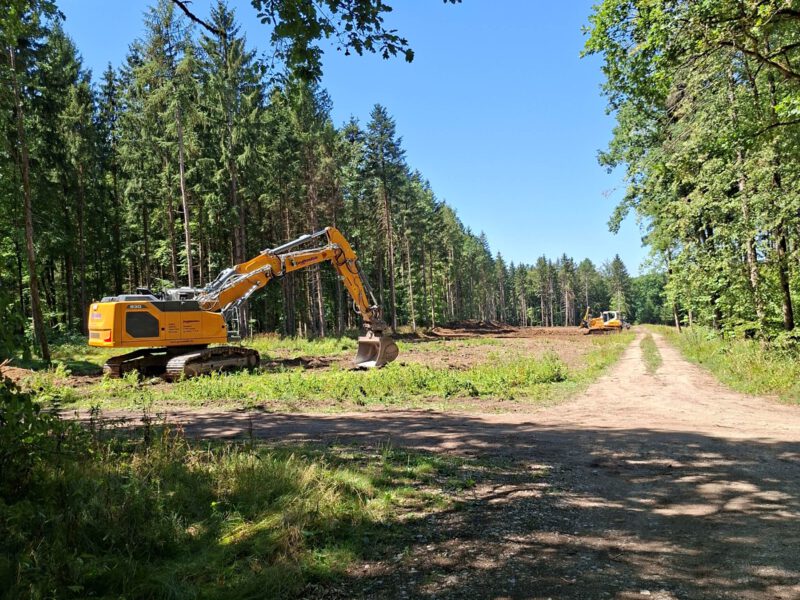

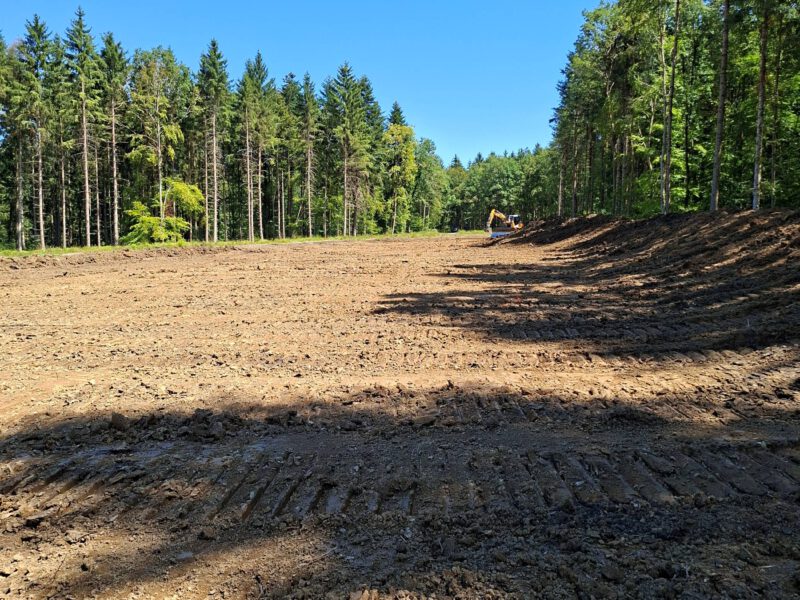

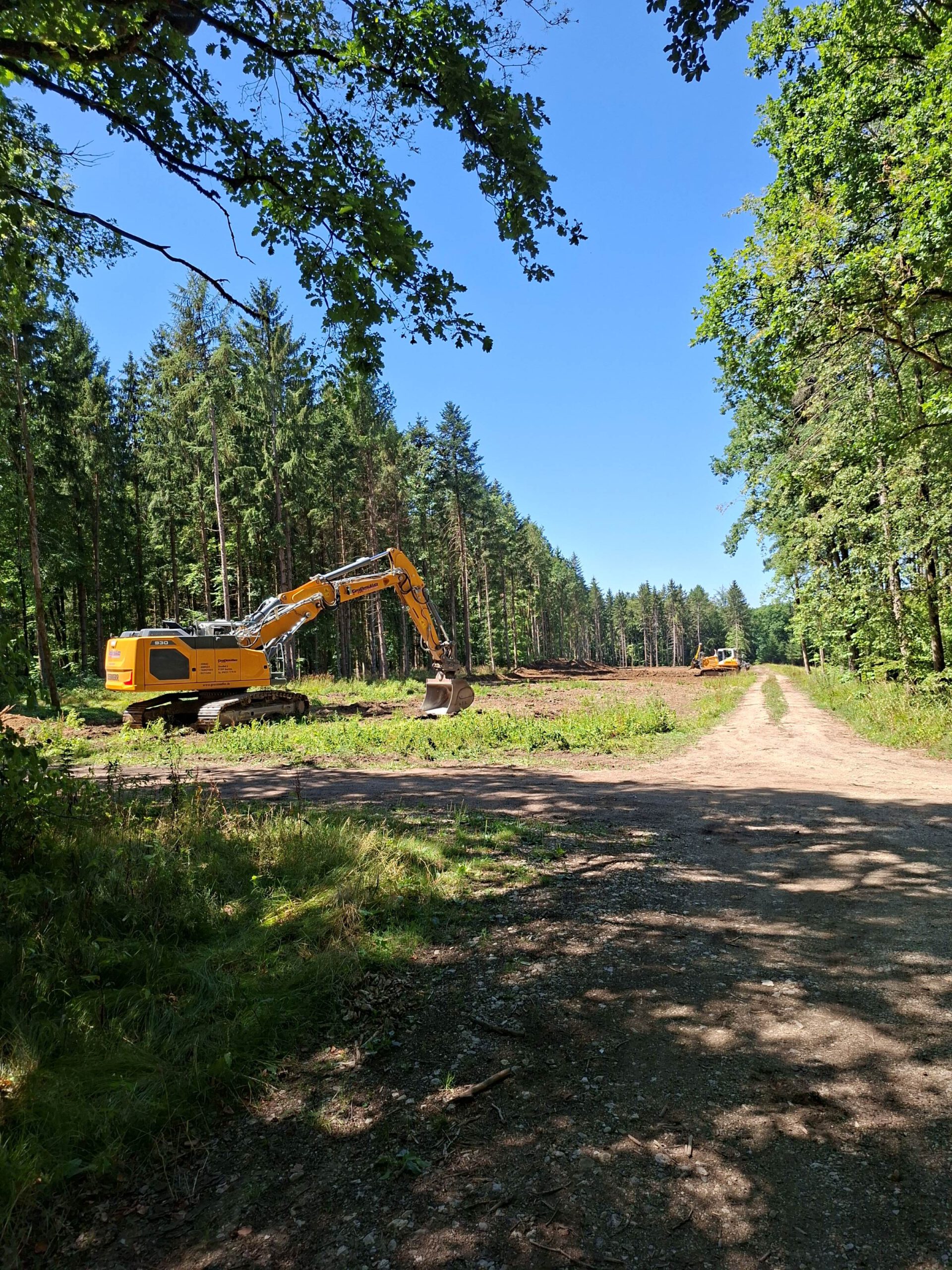

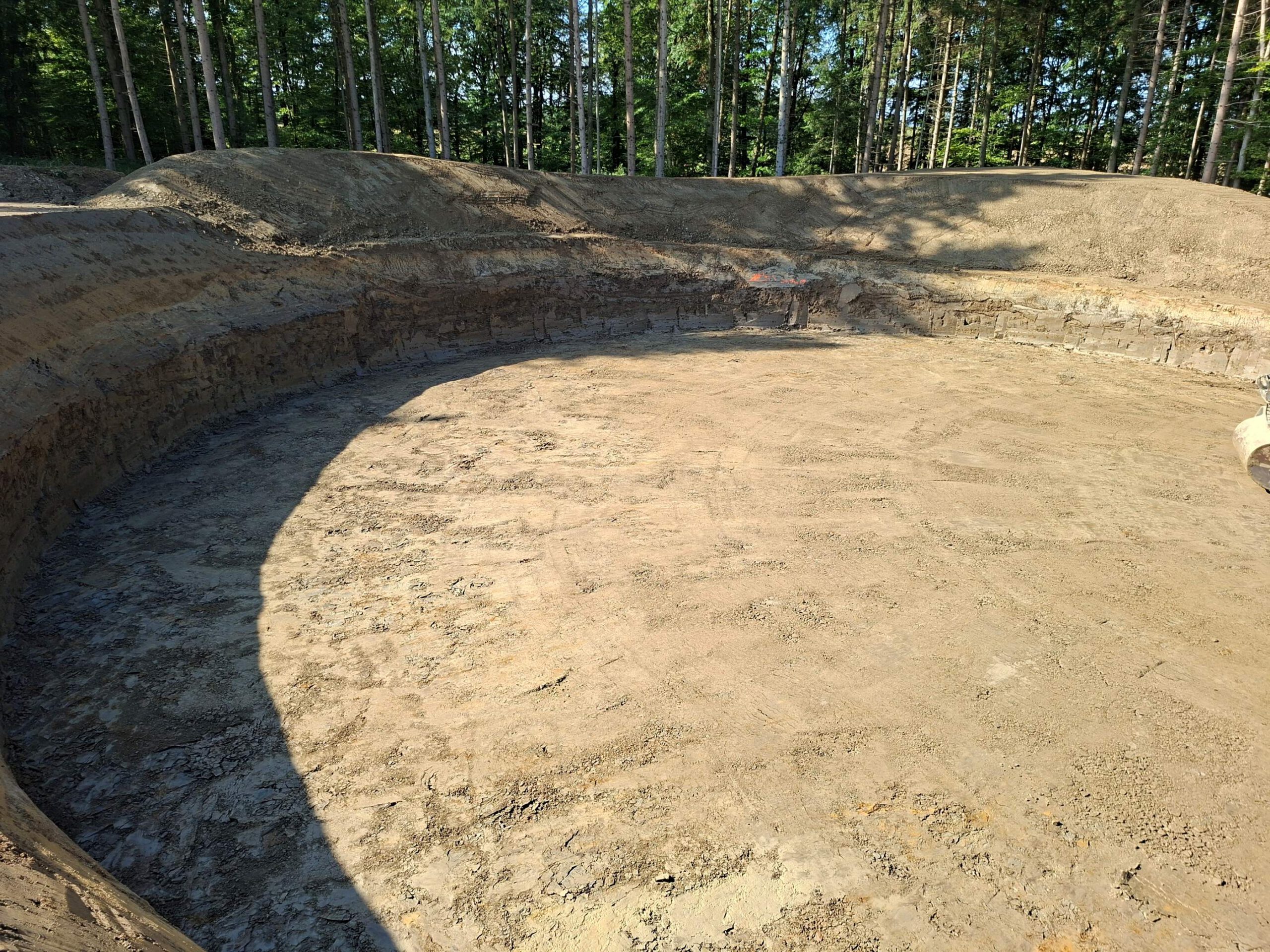

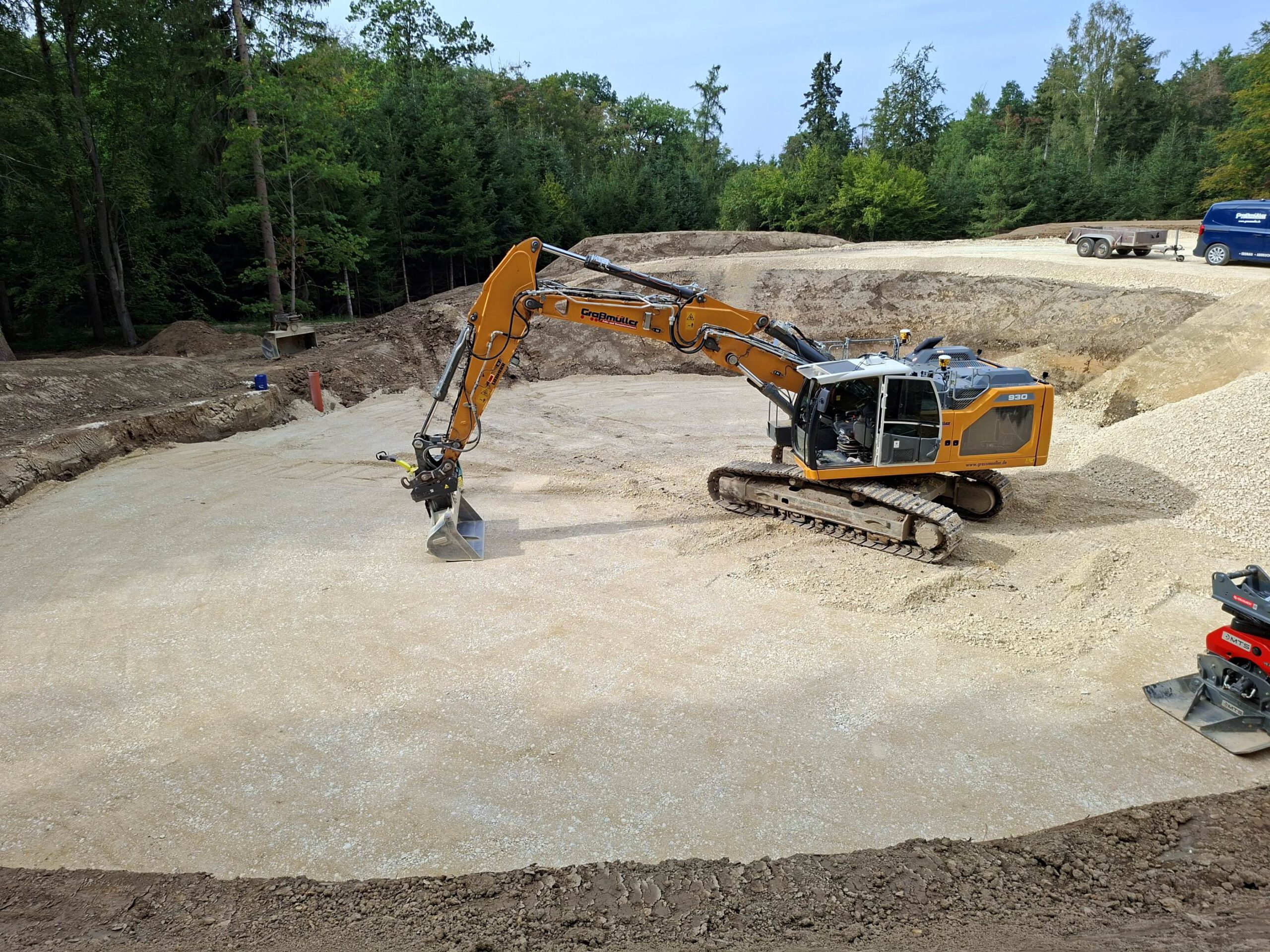

Seit Ende Juli 2026 können wir die Flächen für die Anlagenerrichtung vorbereiten. Zunächst entstehen die Zuwegung und die Kranstellfläche. Im zweiten Schritt wird der Fundamentbereich vorbereitet. Ab Herbst 2026 wird das Anlagenfundament für den Anlagentyp V162 mit 169 m Nabenhöhe hergestellt. Im Jahr 2027 erfolgt dann der abschließende Hochbau, sodass im Sommer 2027 die zusätzliche Anlage an einem bewährten Standort auf der Ostalb erneuerbaren Strom ins Netz einspeisen kann.
