Beim Projekt in Lautertal wird Fortschritt sichtbar und konsequent umgesetzt. Die drei bestehenden Anlagen mit einer Leistung von etwa 1 Megawatt pro Anlage stellen die Anfänge der Windkraft in Süddeutschland dar. Durch die weiterentwickelte Technik ist es uns heute möglich am gleichen Standort mit neuen, modernen Anlagen etwa die siebenfache Leistung zu installieren. Hierzu werden die drei Bestandsanlagen des Typs DeWind D6 durch drei neue Anlagen V172-7.2MW des Herstellers Vestas ersetzt.
Die Planung des Vorhabens haben wir in enger Abstimmung mit der Gemeinde Lautertal durchgeführt. Im Projekt setzen wir zur breiten Verteilung der Pachtzahlungen das Flächenpachtmodell ein, das wir in Rücksprache mit der Gemeinde erarbeitet haben. Auf den durchgeführten Öffentlichkeitsveranstaltungen haben wir den interessierten Bürgerinnen und Bürgern alle Fragen zum geplanten Repowering beantwortet. Zum aktuellen Planungsstand stehen wir im regelmäßigen Austausch mit der Gemeinde.

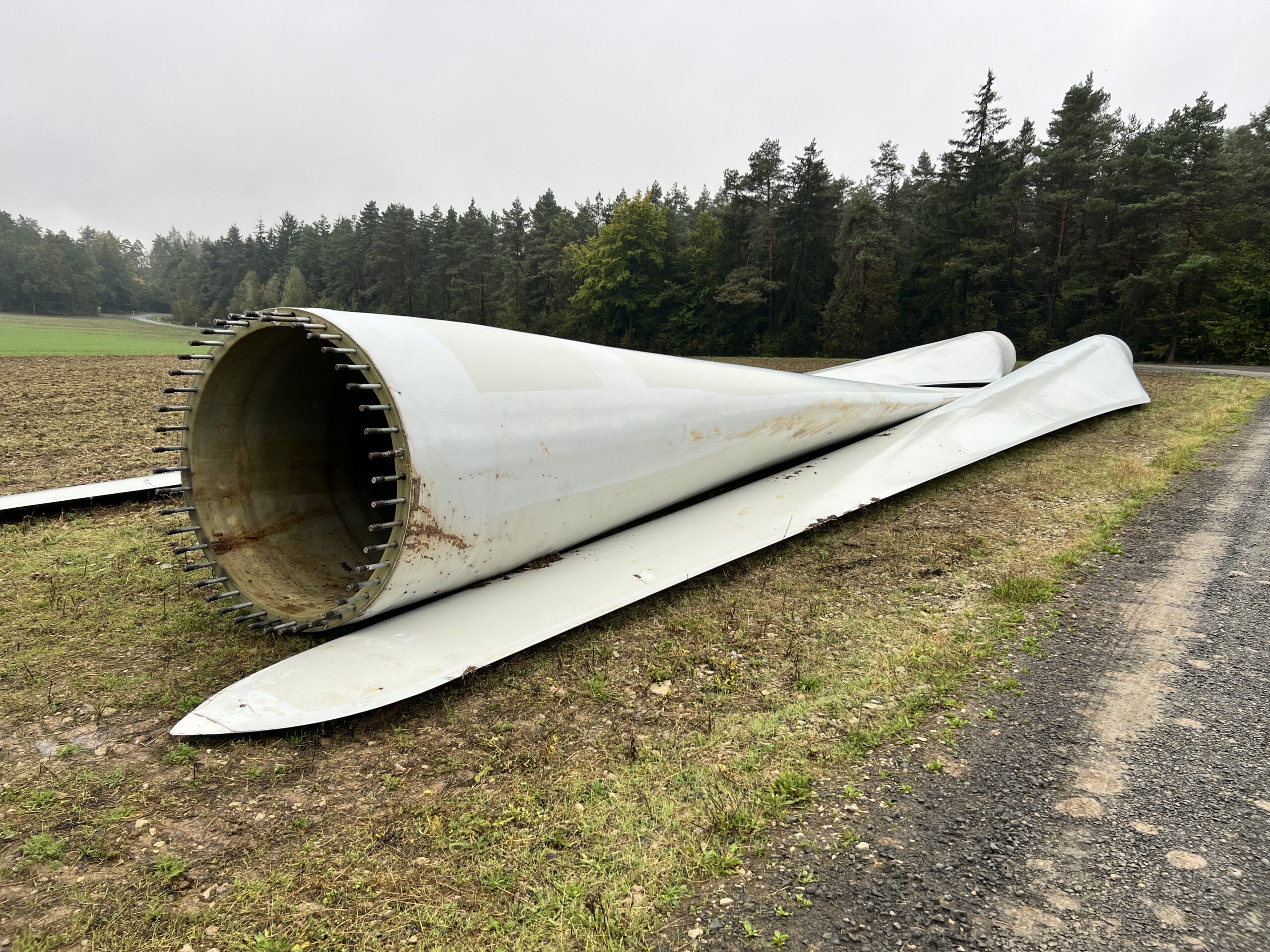

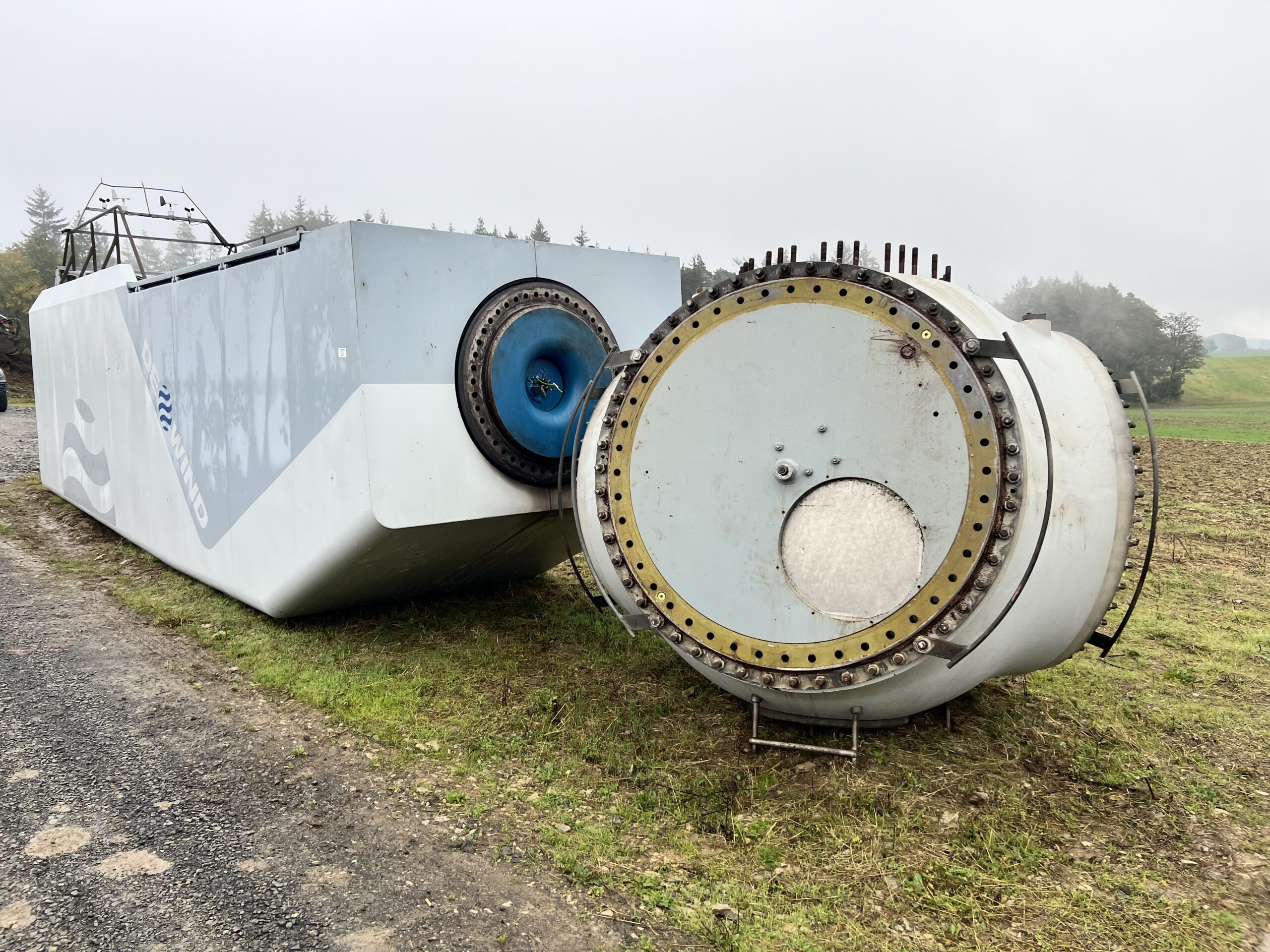

Seit Frühjahr 2024 liegt für das Vorhaben die erforderliche BImSch-Genehmigung vor. Um im Jahr 2025 schnellstmöglich mit den Arbeiten zur Errichtung der neuen Anlagen beginnen zu können, wurden die Bestandsanlagen im Oktober 2024 zurückgebaut. Hier geht’s zum Bericht über den Rückbau.
Mit dem Rückbau der Fundamente der Bestandsanlagen im März 2025 starteten die vorbereitenden Tiefbauarbeiten zur Errichtung der drei neuen Anlagen. Im Verlauf des Sommers 2025 wurden die notwendigen Kranstell- und Bauflächen für die Errichtung der Windenergieanlagen hergestellt. Im weiteren Jahresverlauf findet der Fundamentbau statt. Ab Beginn des Jahres 2026 ist die Errichtung des Betonturms geplant. Mit der Anlieferung der Hauptkomponenten (Rotorblätter, Maschinenhaus, Stahlturmteile) ab ca. Q2 2026 startet die eigentliche Errichtungsphase, wobei die Inbetriebnahme im Herbst 2026 stattfinden soll.
Aktuell:

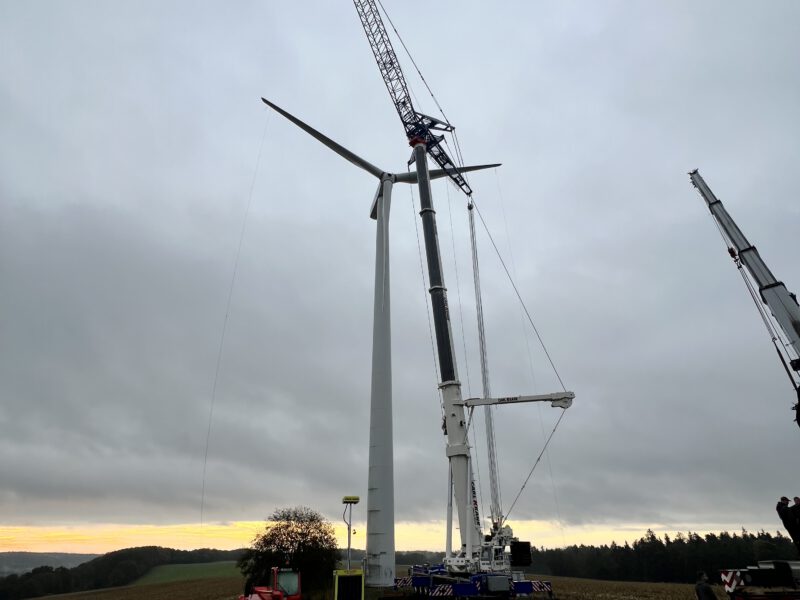

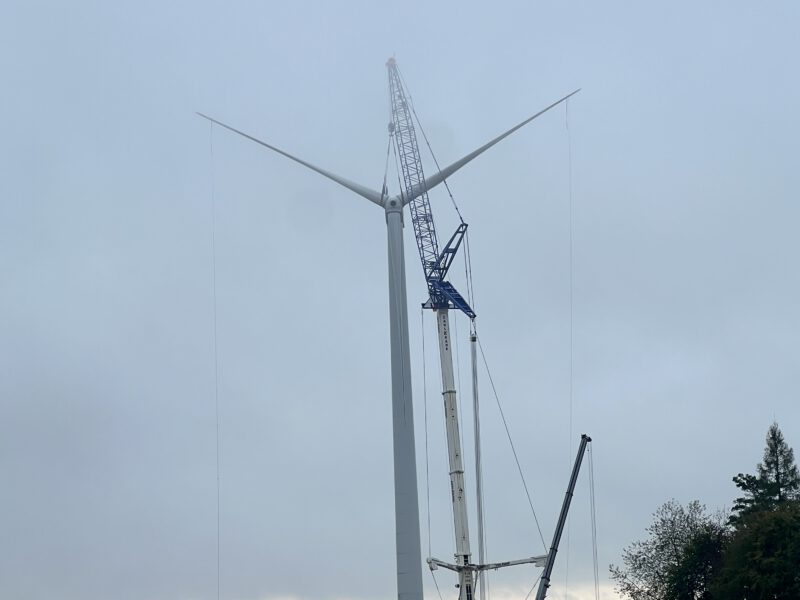

Die Arbeiten im WP Lautertal schreiten weiter voran. Nachdem die Kranstellflächen und auch die Fundamente noch im vergangenen Jahr hergestellt wurden, ist die Errichtung der Betontürme bereits abgeschlossen. Die ersten knapp 100m der Windenergieanlagen sind als Betonturm errichtet, die restlichen knapp 75m bis zur finalen Nabenhöhe werden bei der finalen Errichtung mittels Stahlturmteilen erreicht.
Aktuell laufen die letzten Vorbereitungen für die Anlieferung der Großkomponenten und die abschließende Montage.
Dazu gehören:

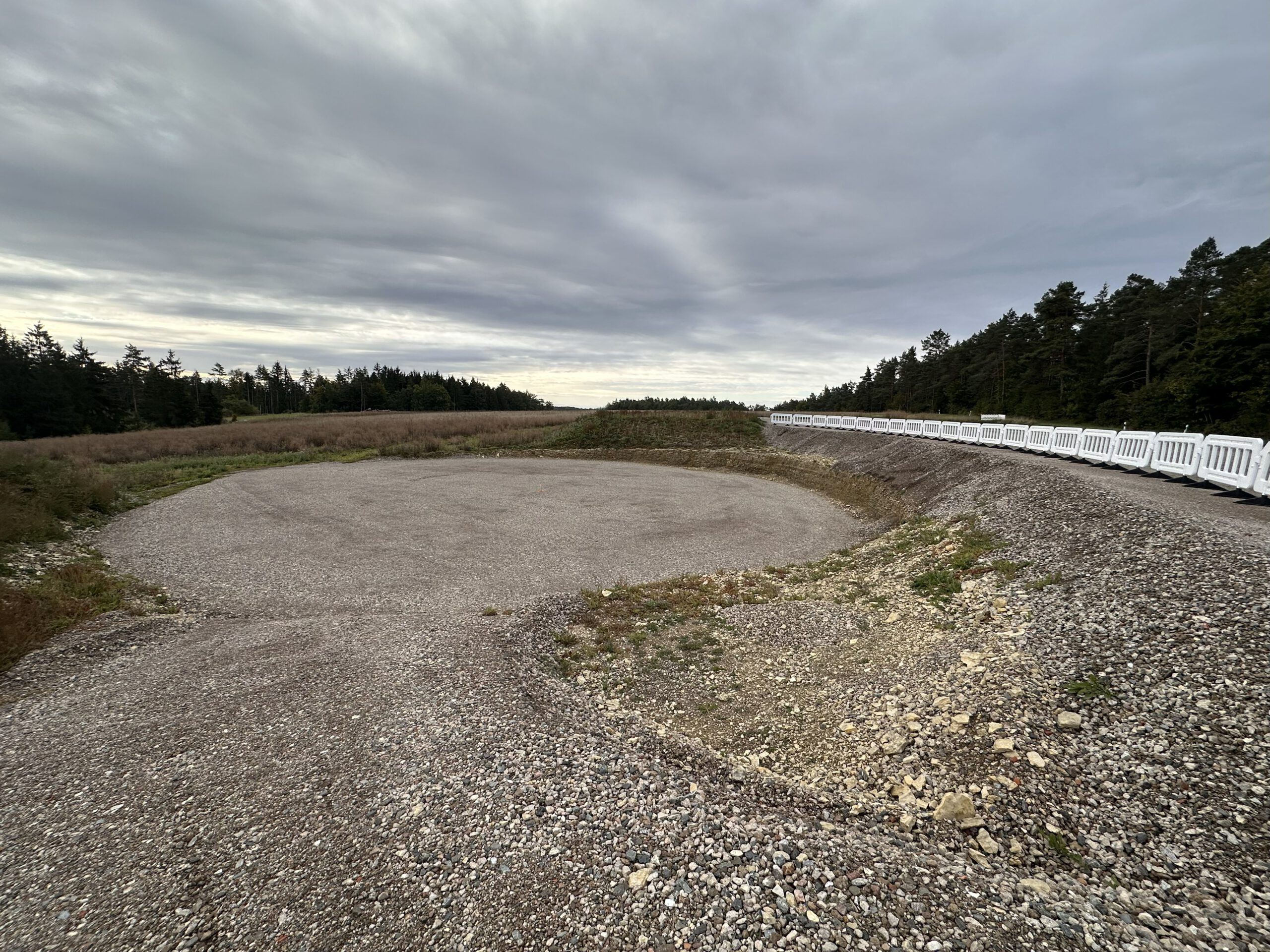

– letzte Erdarbeiten an den Bau- und Lagerflächen sowie an der Zuwegung
– das Auslegen von Schwerlastplatten für temporäre Arbeitsflächen und Zufahrten im Windpark
– die Herstellung einer Behelfsabfahrt von der Autobahn, über die die Großtransporte direkt ins Projektgebiet gelangen
– abschließende Kabelverlegearbeiten und Messungen für den Netzanschluss

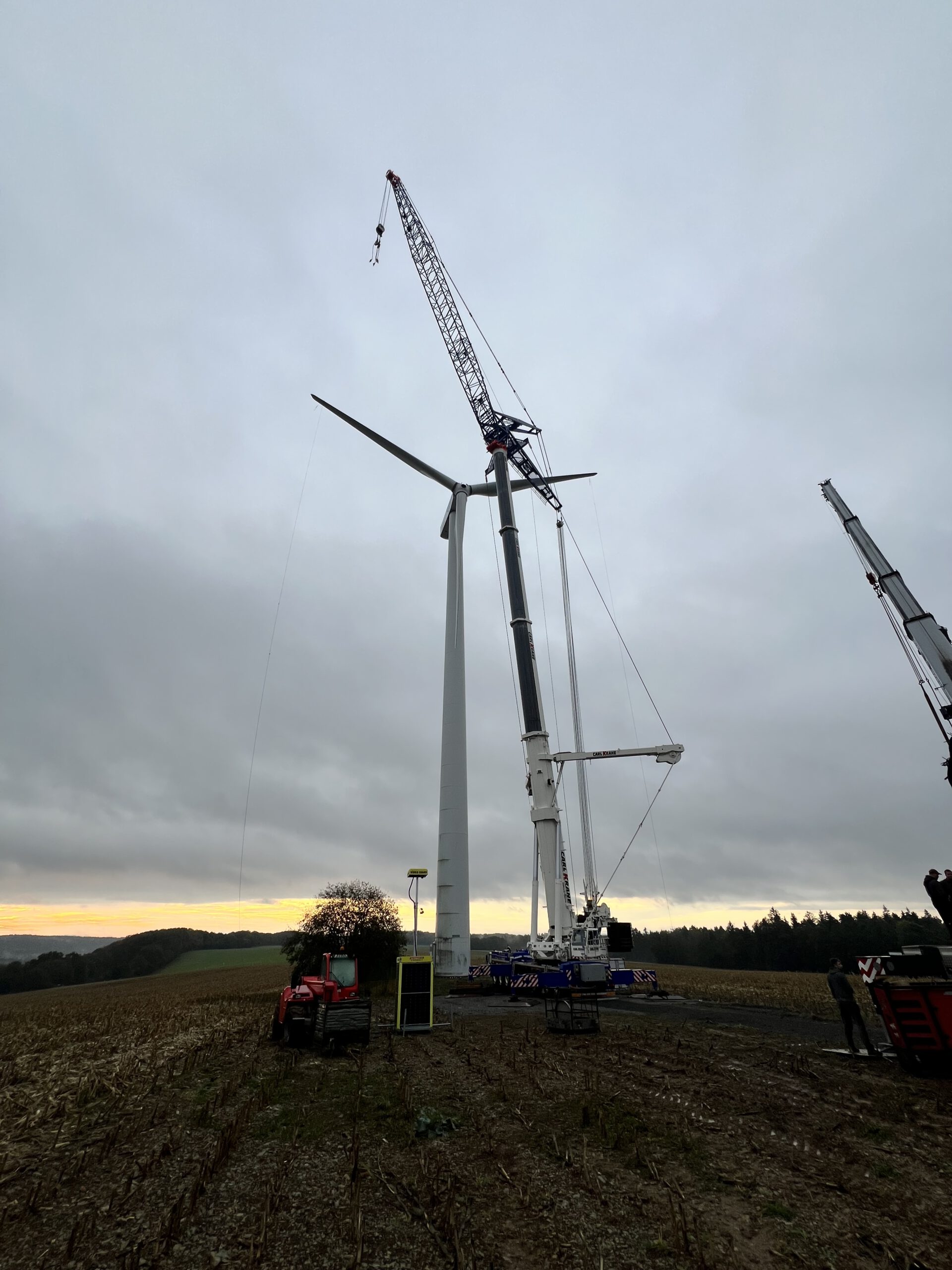

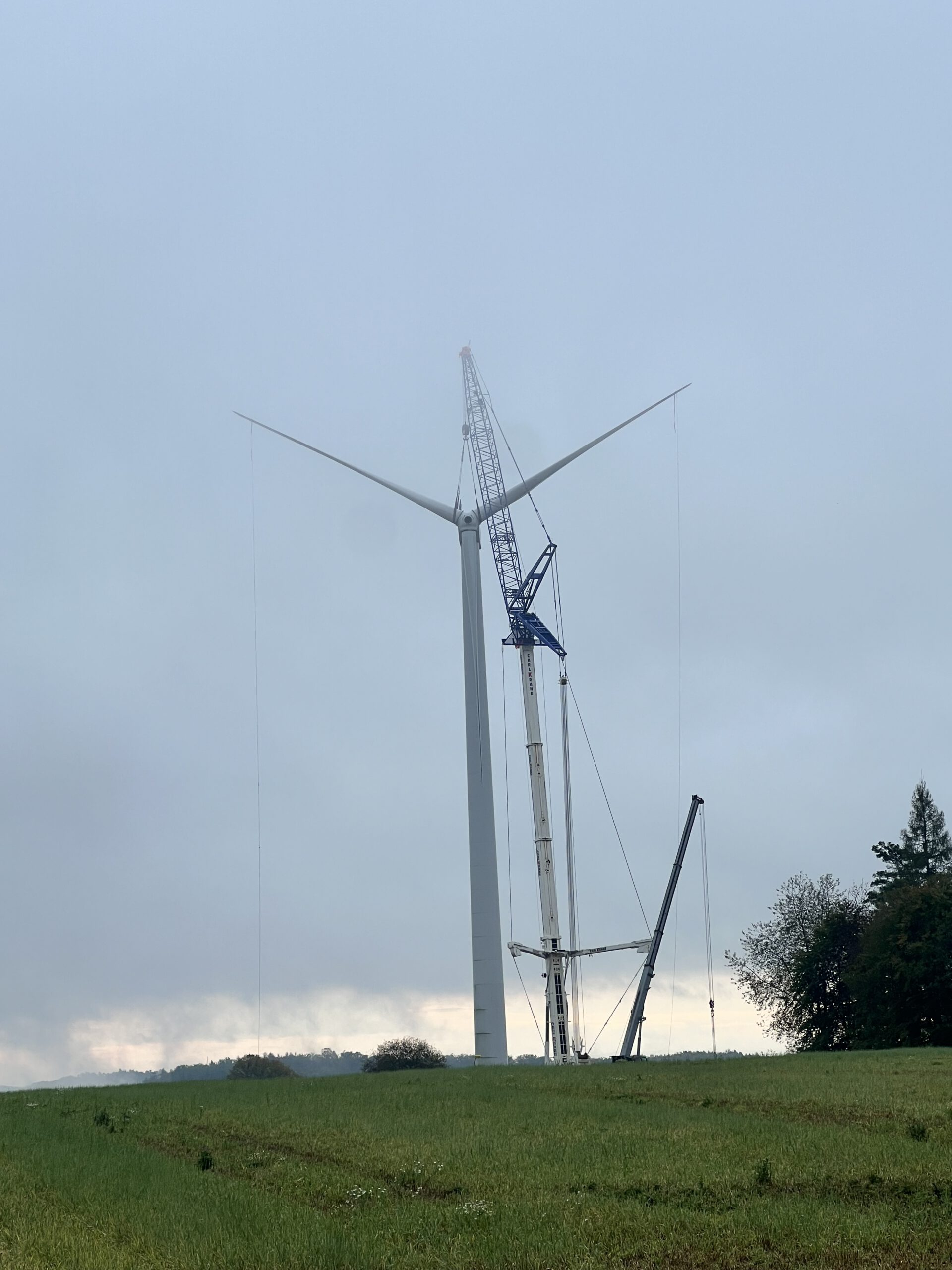

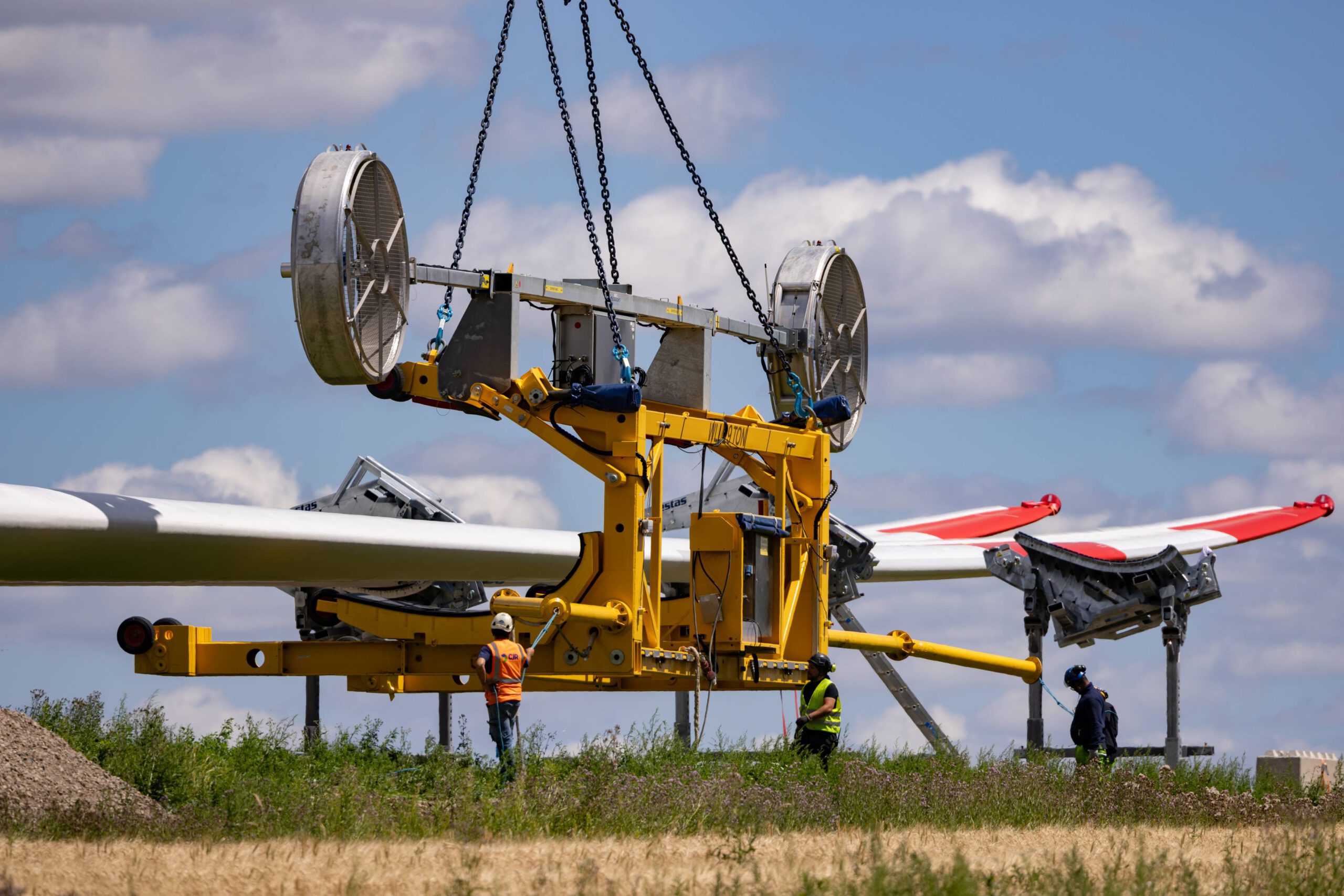

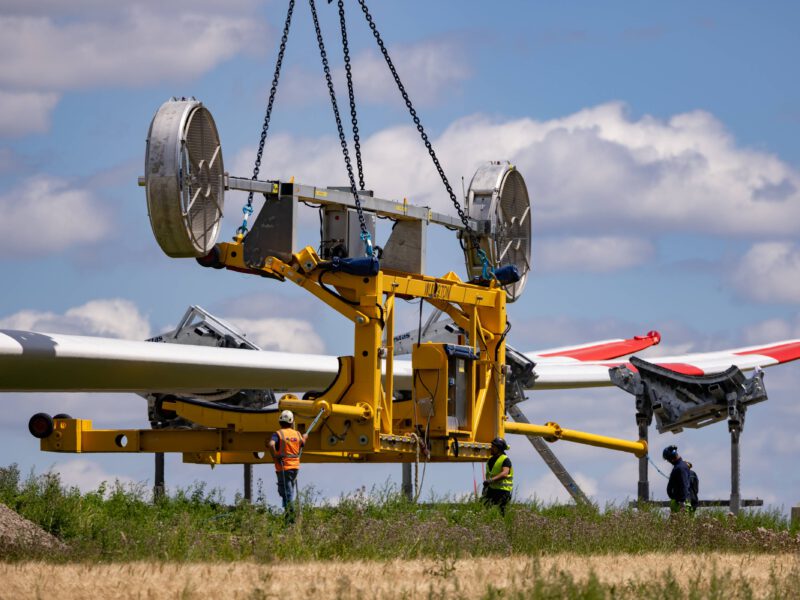

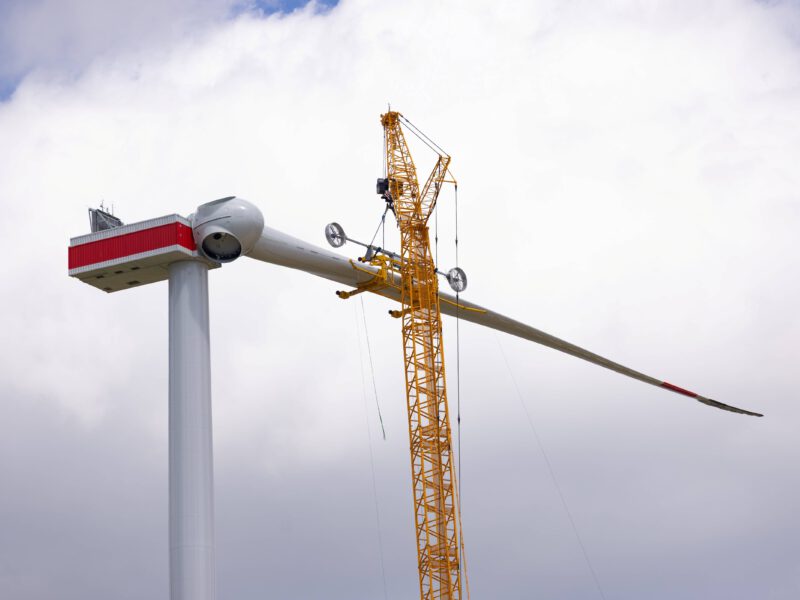

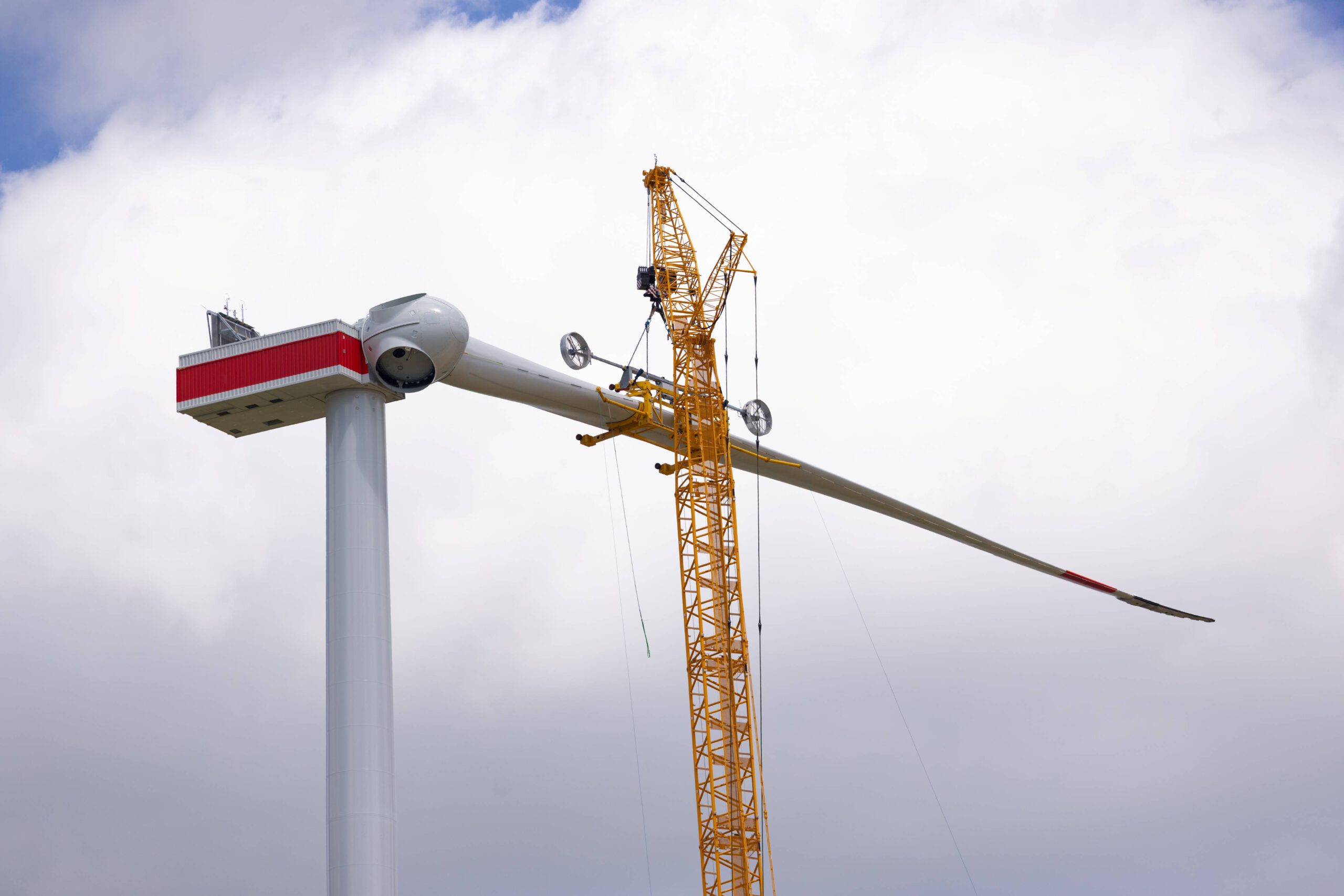

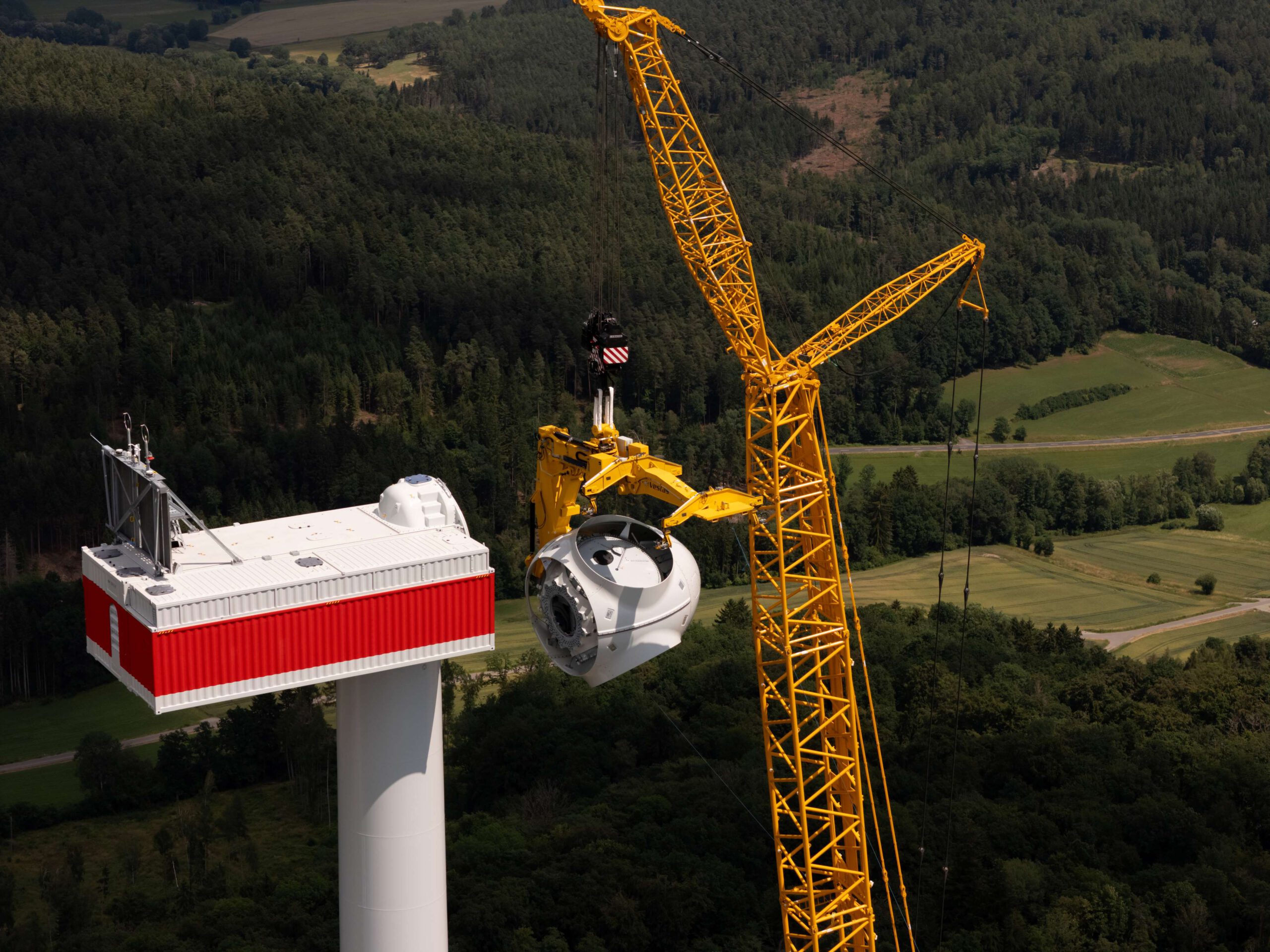

Die Anlieferung der Großkomponenten ist ab Ende Mai vorgesehen. Im Anschluss folgen voraussichtlich im Juni und Juli die Montage und Errichtung der Anlagen, bestehend aus den restlichen Stahlturmteilen, dem Maschinenhaus, Antriebstrang, Nabe und den Rotorblättern.
Bei Rückfragen können Sie sich gerne direkt an Herr Häussler (07961 9800-14, haeussler@uhl-windkraft.de) oder an Herr Hildenbrand (0160 7015188, hildenbrand@uhl-windkraft.de) wenden.
