Wir planen die beiden bestehenden Windenergieanlagen durch drei moderne Anlagen zu ersetzen. Durch die für süddeutsche Standorte entwickelte Technik mit großen Rotordurchmessern und großen Nabenhöhen ist es möglich ein Vielfaches mehr an regenerativ gewonnenem Strom zu erzeugen.
Zu unseren Plänen haben wir die Bürger in den nächstgelegenen Ortschaften Schalkstetten, Bräunisheim und Waldhausen im Rahmen zweier Informationsveranstaltungen vor Ort informiert. Nach Einreichung der Antragsunterlagen für die Genehmigung nach BImSchG im März 2023 wurde die Genehmigung noch im November 2023 durch das Landratsamt Alb-Donau-Kreis erteilt. Zum Schutz der Natur- und Artenvielfalt wurde ein Ersatzbiotop angelegt und Vergrämungsmaßnahmen im Bereich der Bauflächen durchgeführt.
Anfang April 2025 wurde mit den ersten Baumaßnahmen begonnen. In einem ersten Schritt wurden die zwei Altanlagen demontiert und die einzelnen Bauteile abtransportiert. Zudem wurden die Fundamente der Altanlagen vollständig ausgebaut.

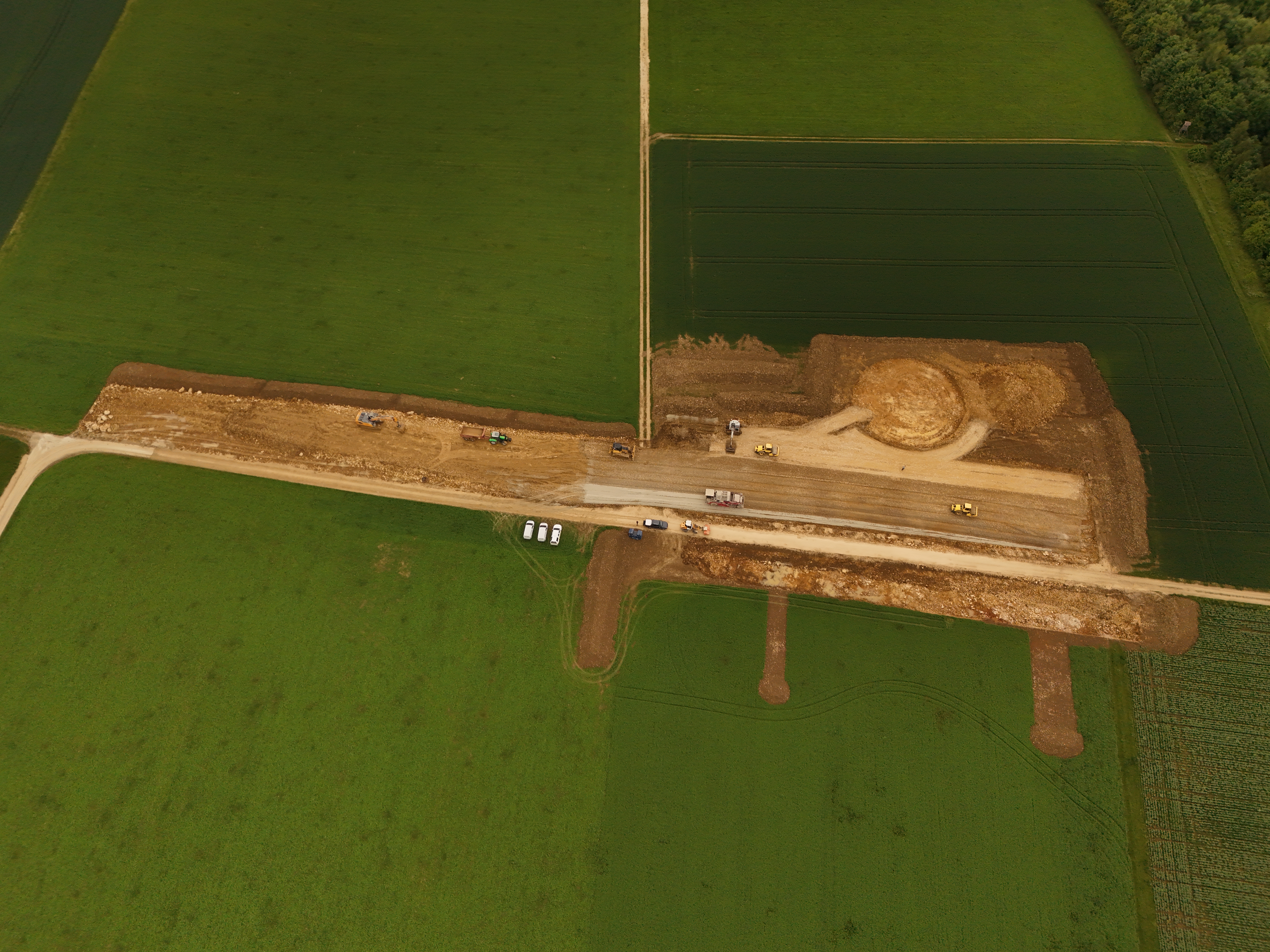

Parallel zum Rückbau starteten bereits die vorbereitenden Tiefbaumaßnahmen für die drei neu zu errichtenden Windenergieanlagen. Hierbei wurden die bereits vorhandenen Zuwegungsbereiche – wo notwendig – verbessert und die erforderlichen Kranstell- und Montageflächen hergestellt.

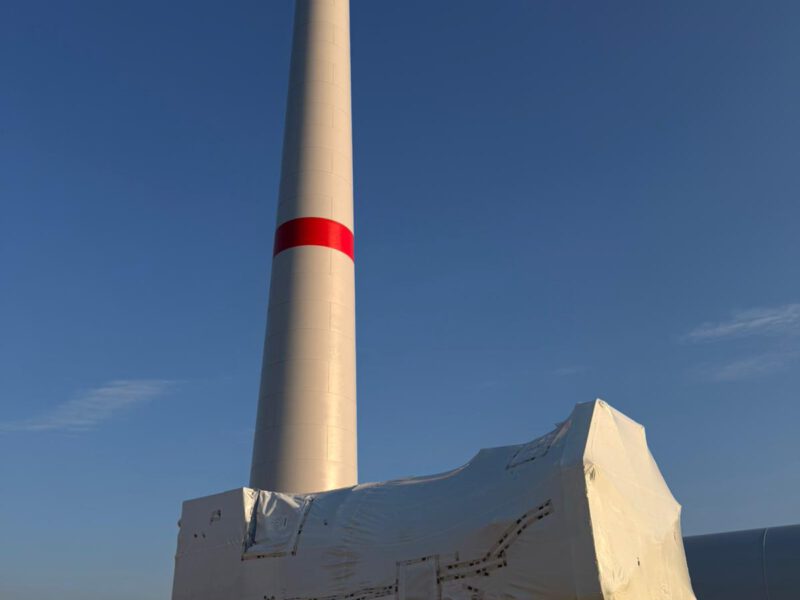

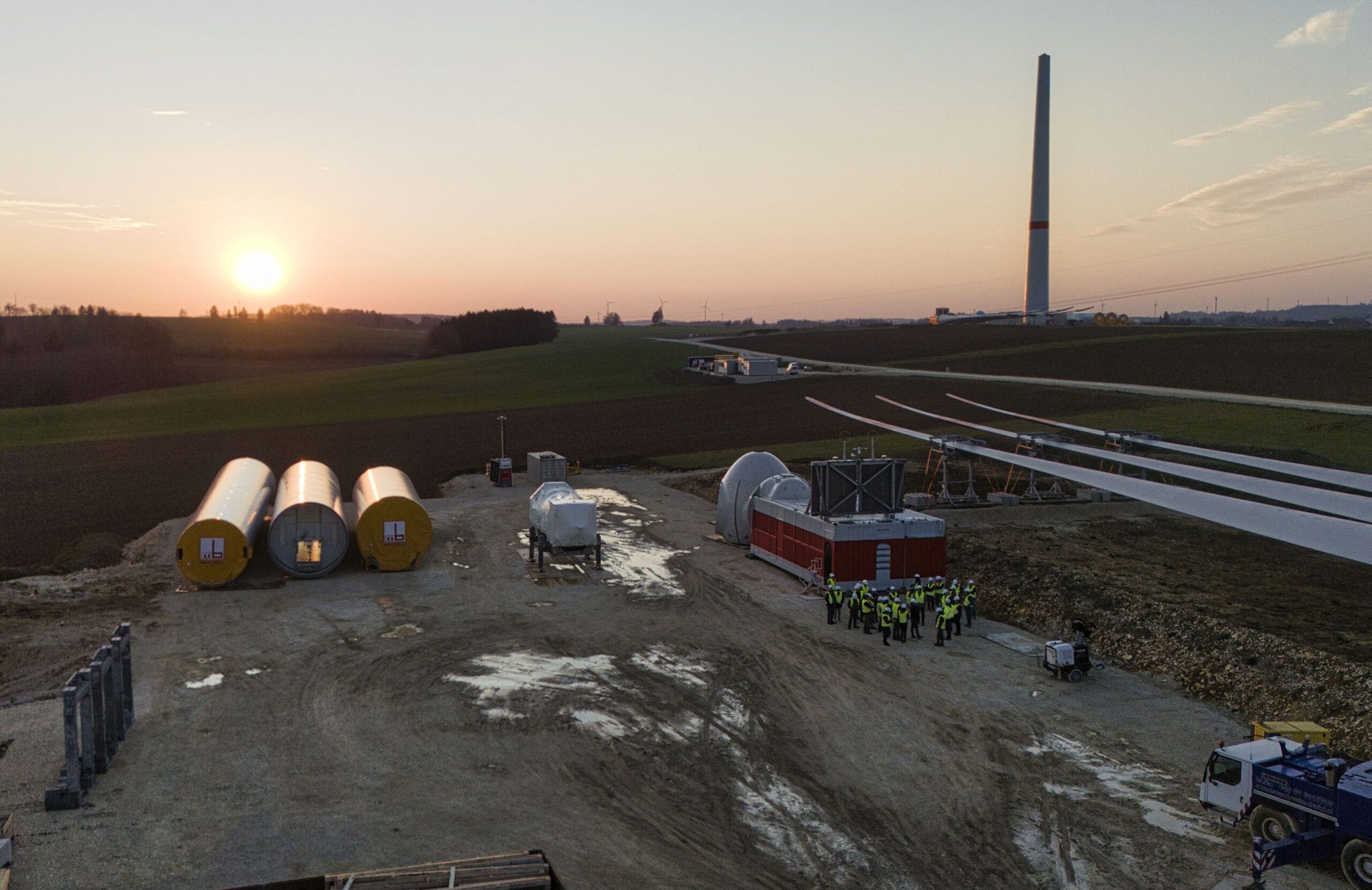

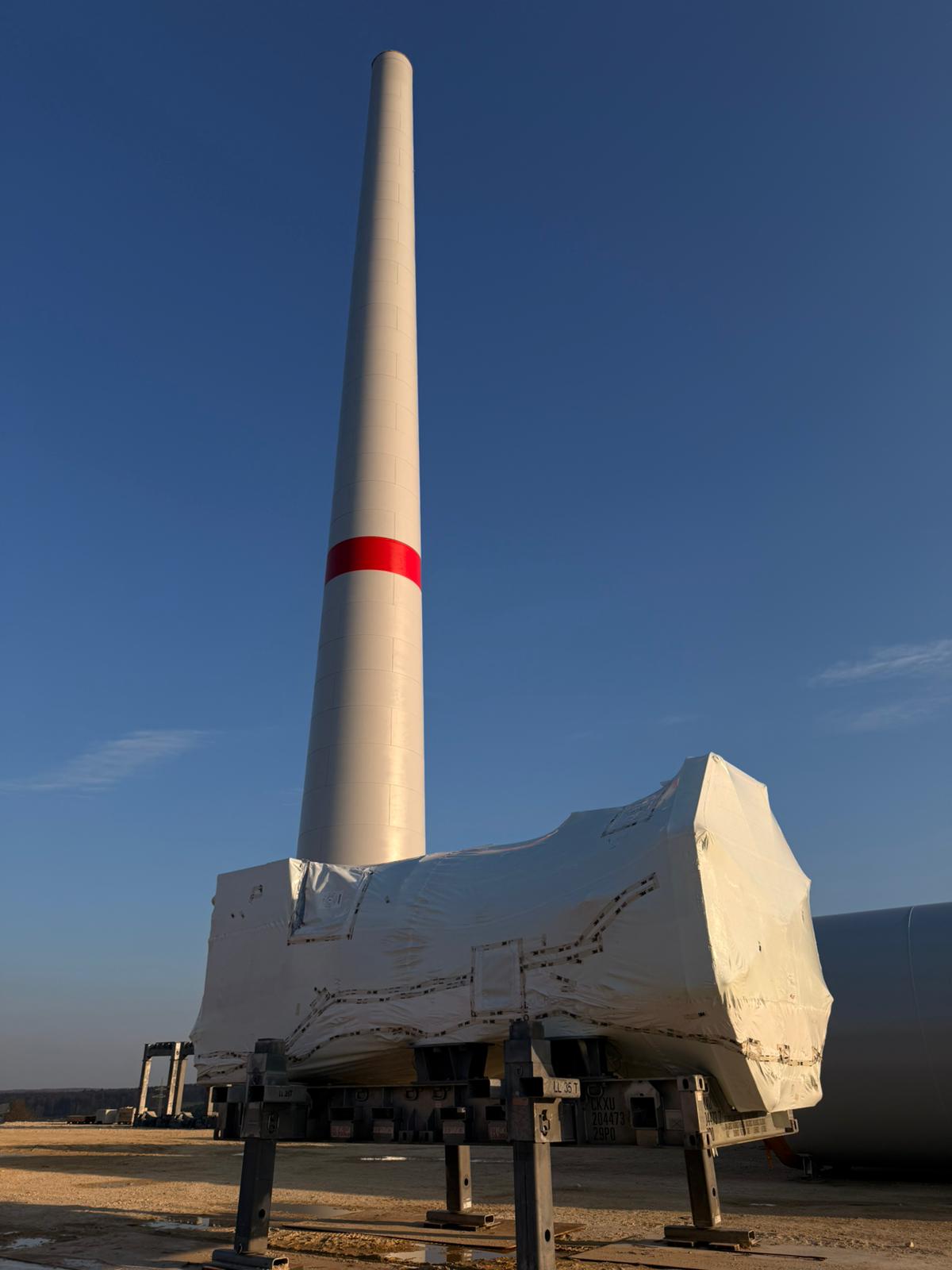

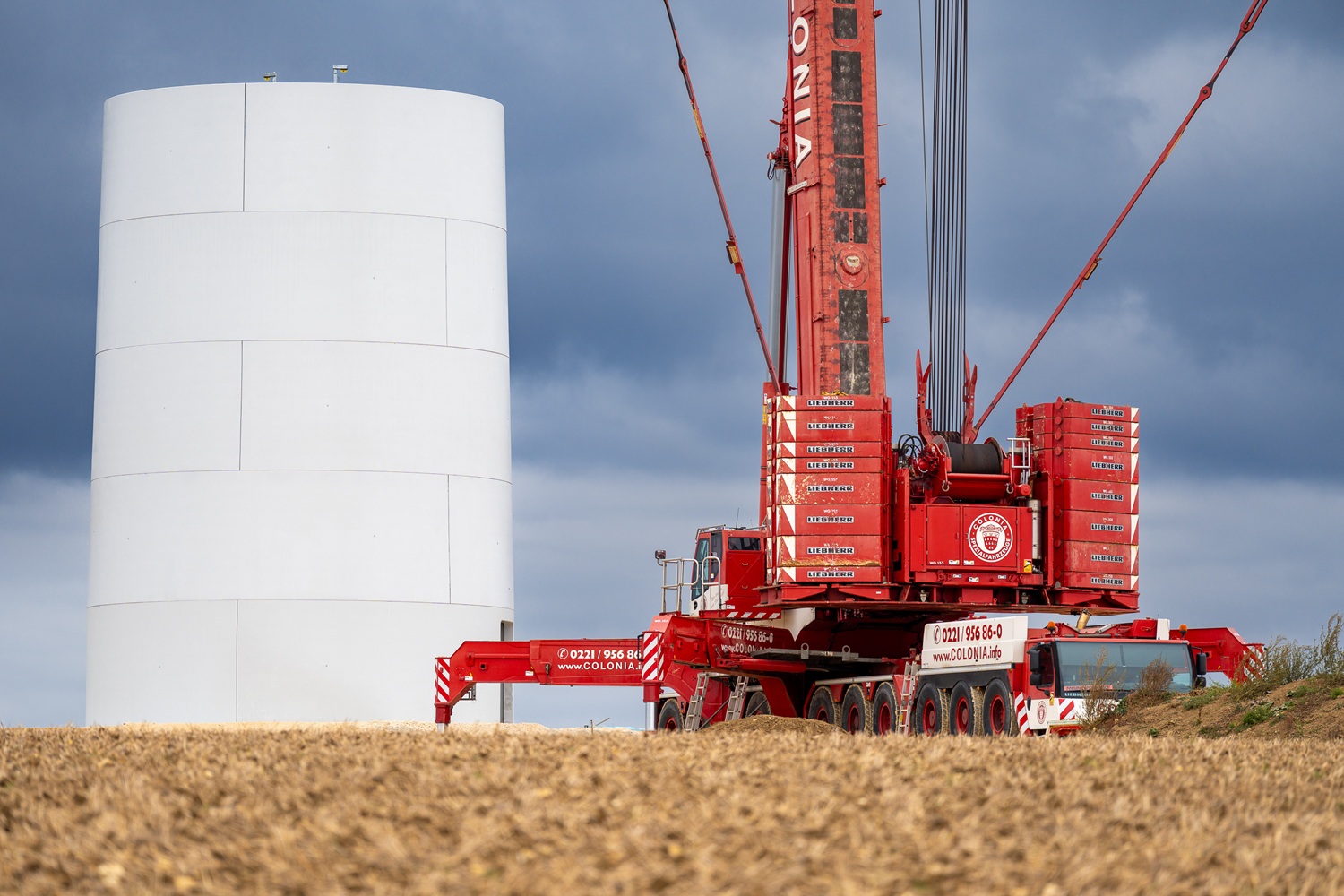

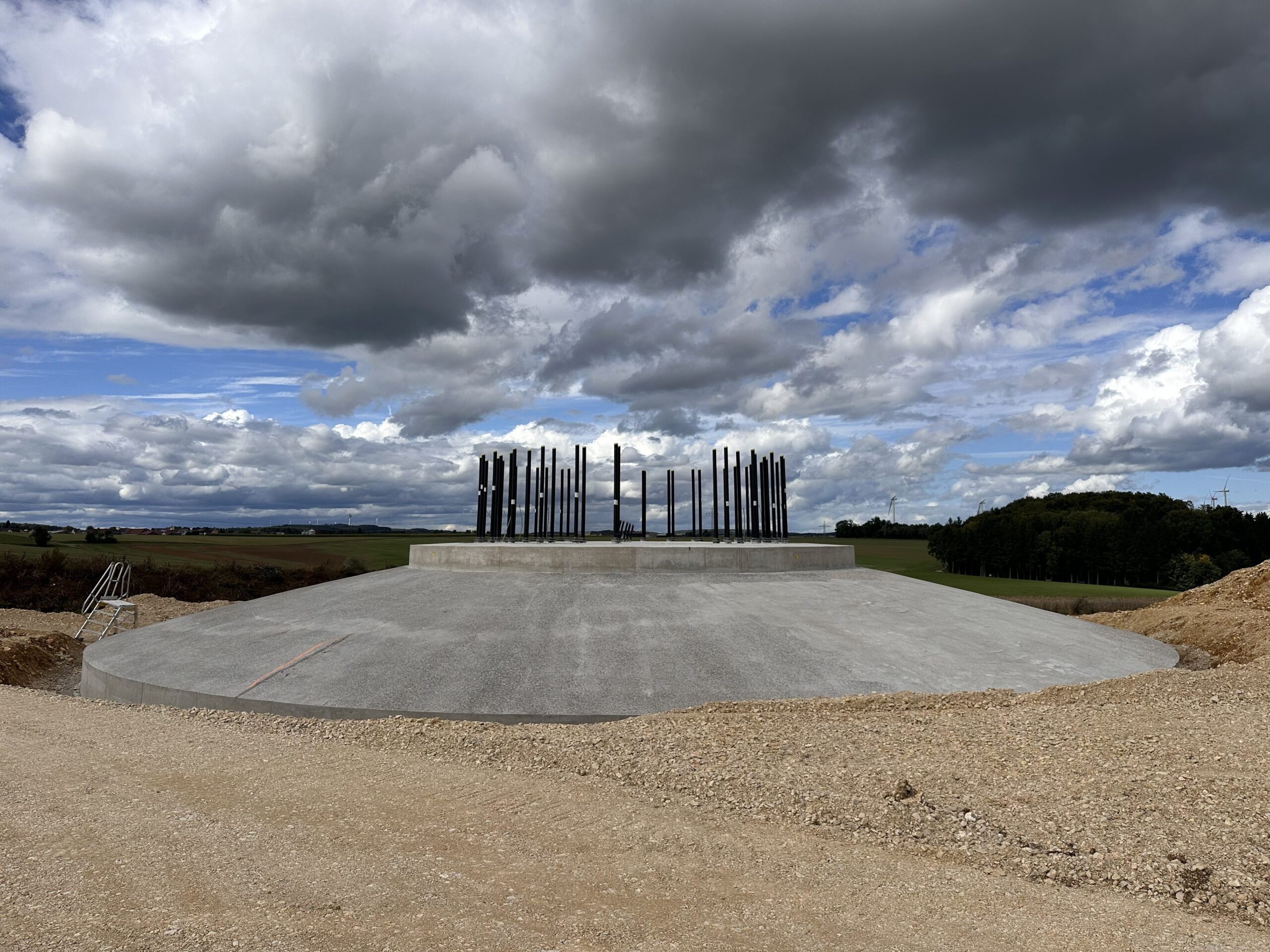

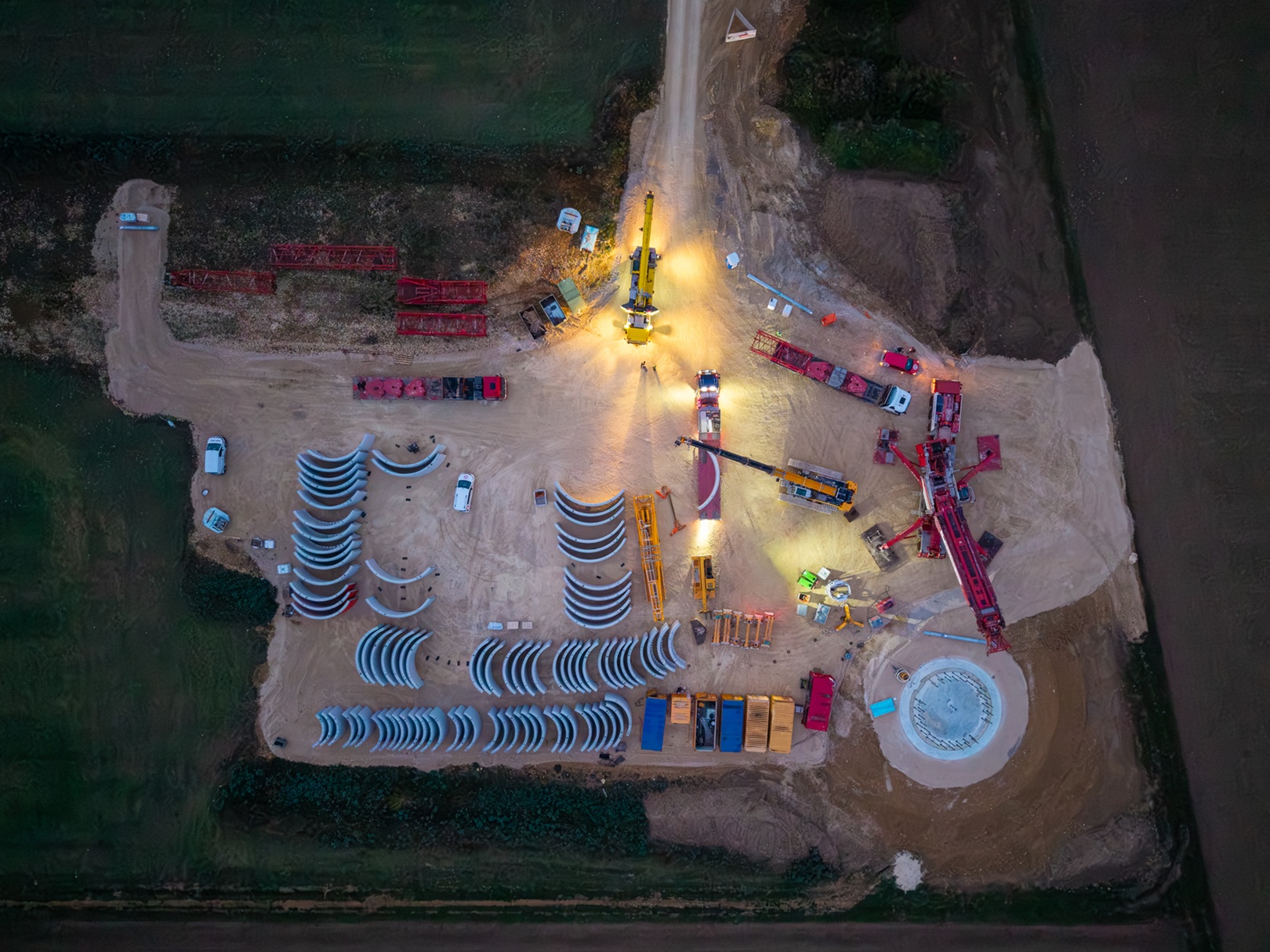

Im Zeitraum von August – Oktober 2025 wurden die Fundamente der einzelnen Anlagen errichtet.

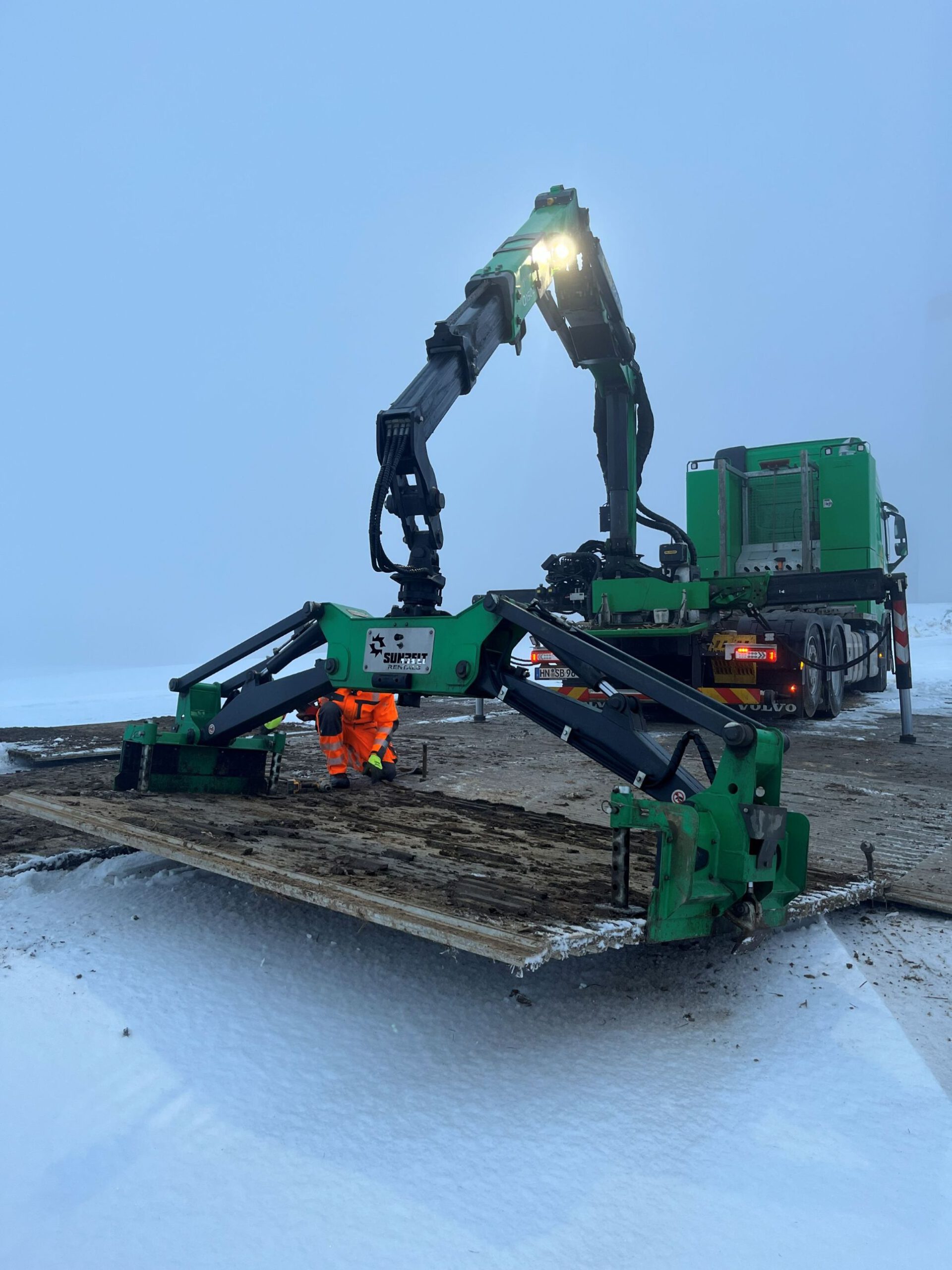

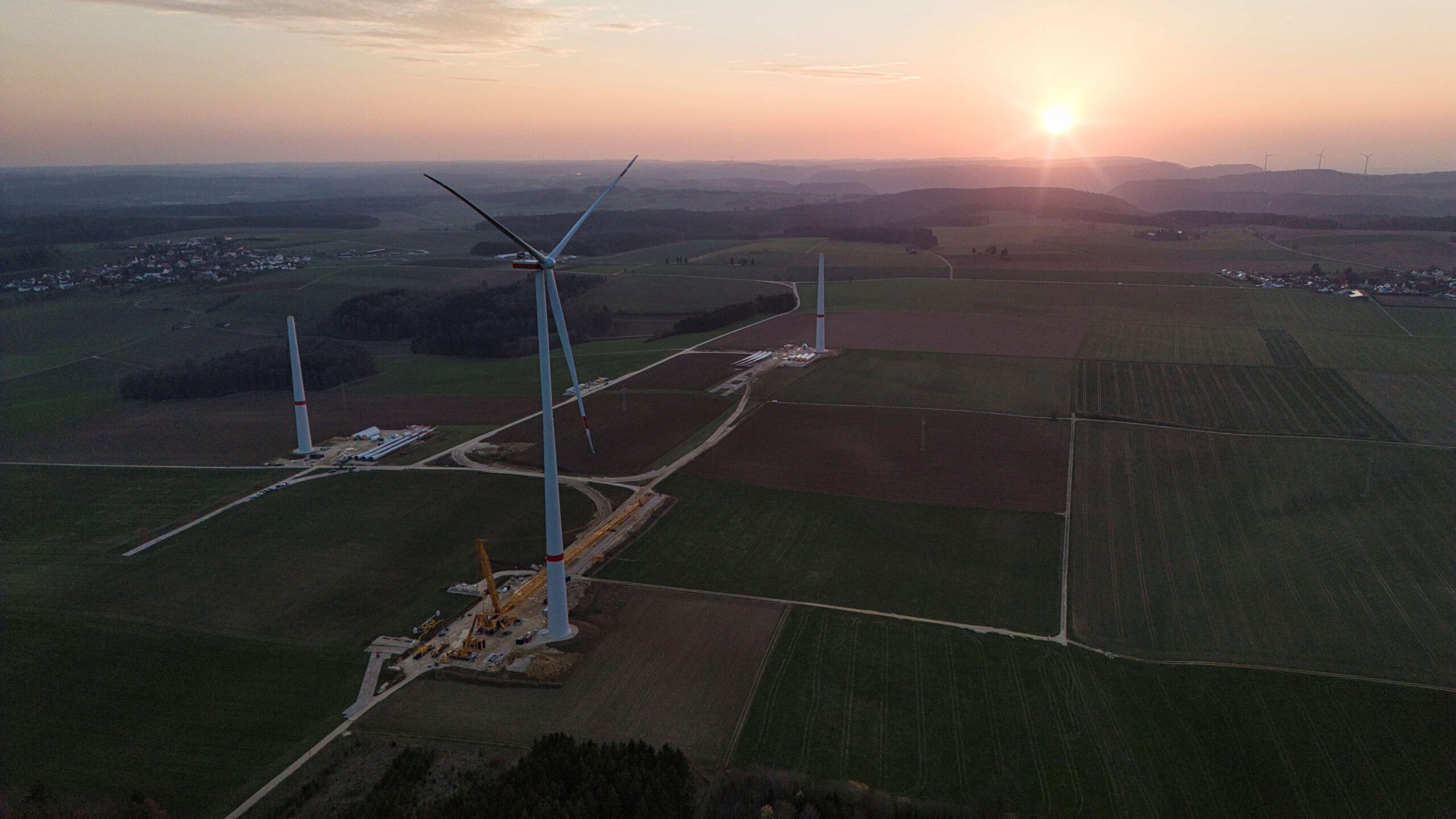

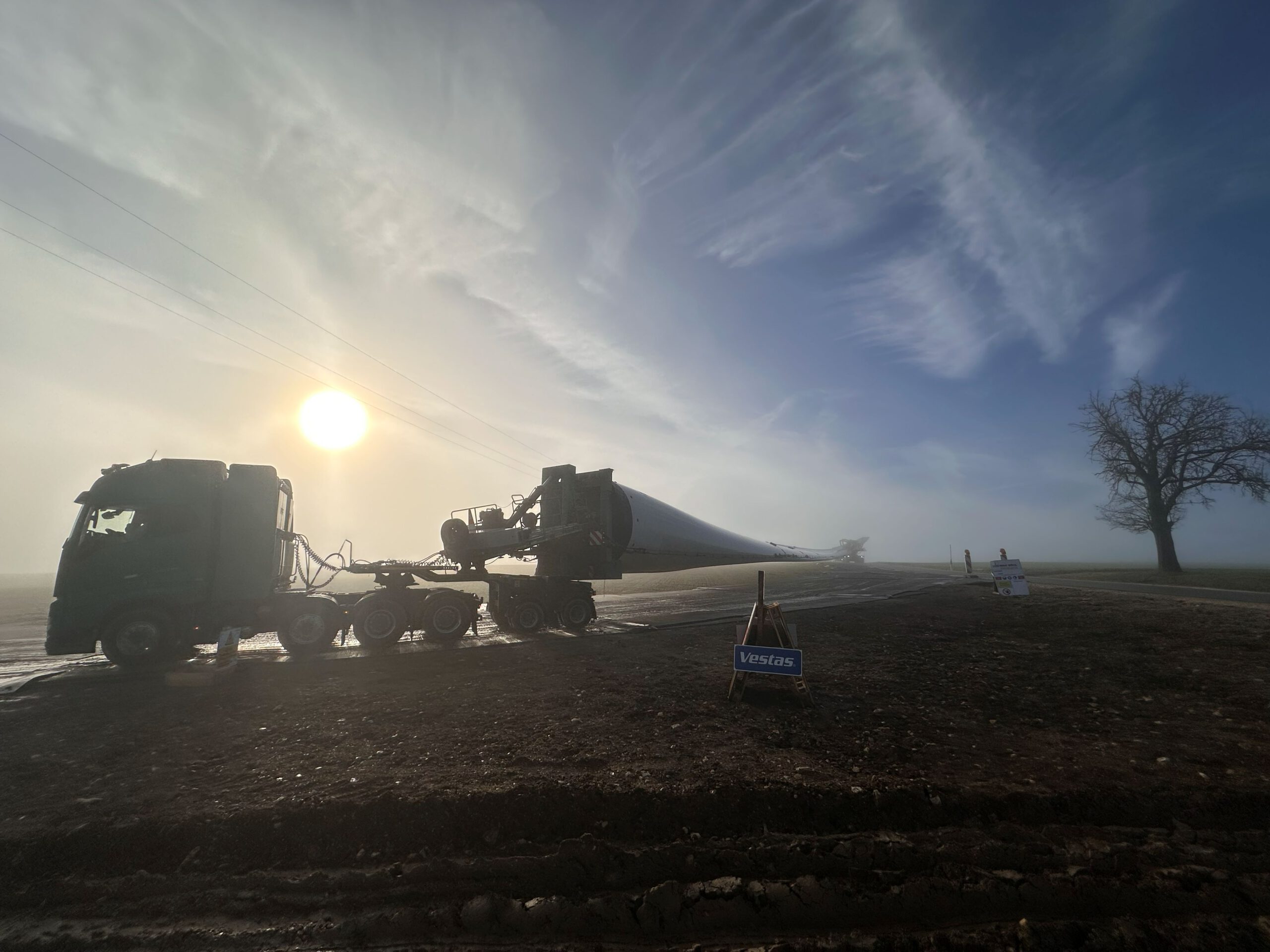

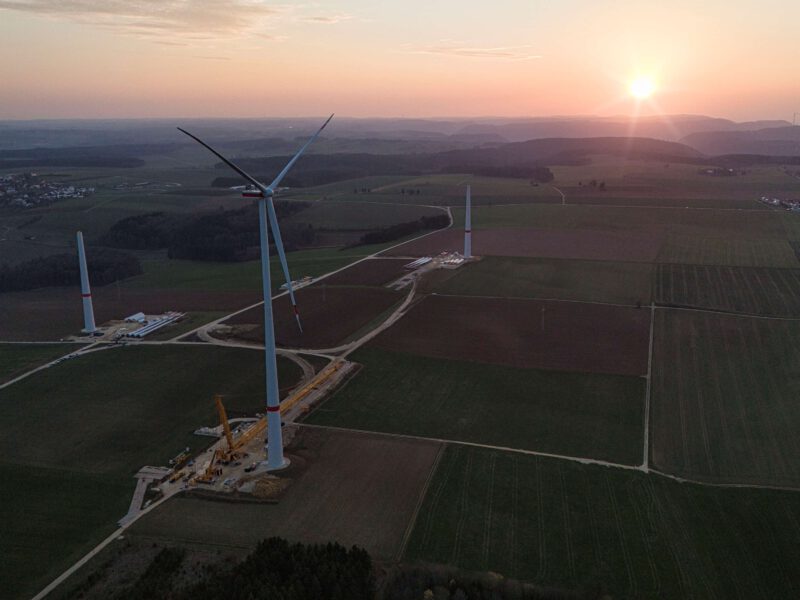

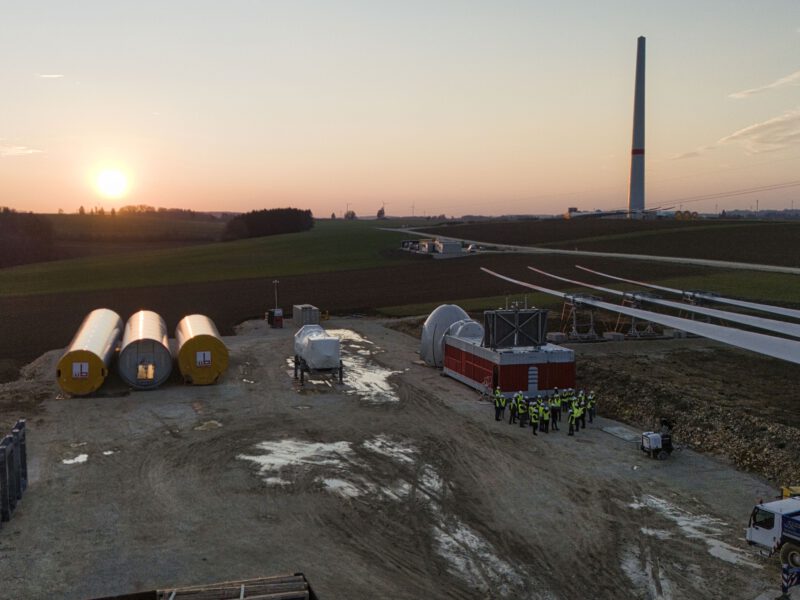

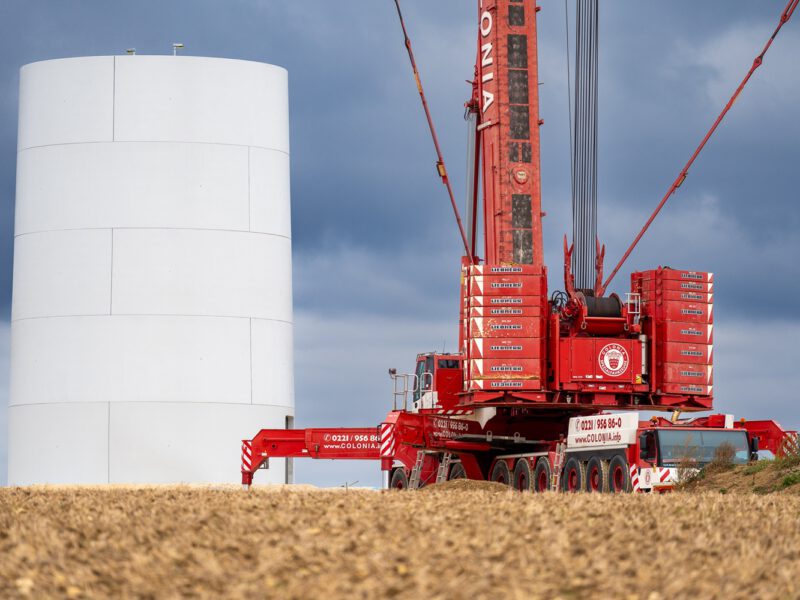

Der Fundament- und Betonturmbau im WP Schalkstetten wurde im vergangenen Jahr erfolgreich abgeschlossen. Im Januar 2026 erfolgen nun die letzten vorbereitenden Arbeiten an der Zuwegung, insbesondere im Bereich zweier Kuppen an der K7313 zwischen Amstetten und Schalkstetten, an der temporären Umfahrung von Schalkstetten sowie im Windpark selbst. Ab voraussichtlich Kalenderwoche 6 beginnt die Anlieferung der ersten Bauteile, die Hauptkomponenten folgen ab Kalenderwoche 7.

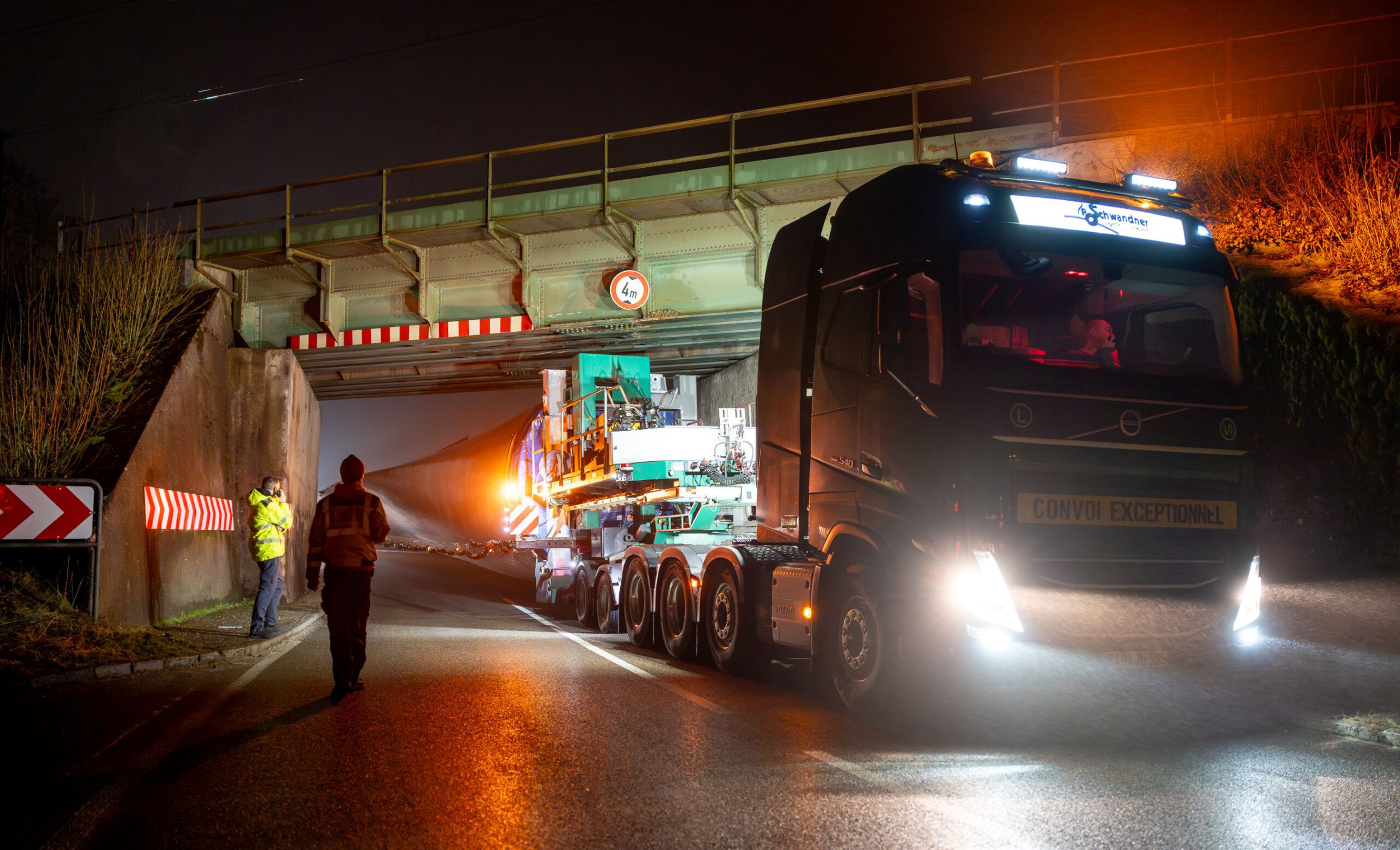

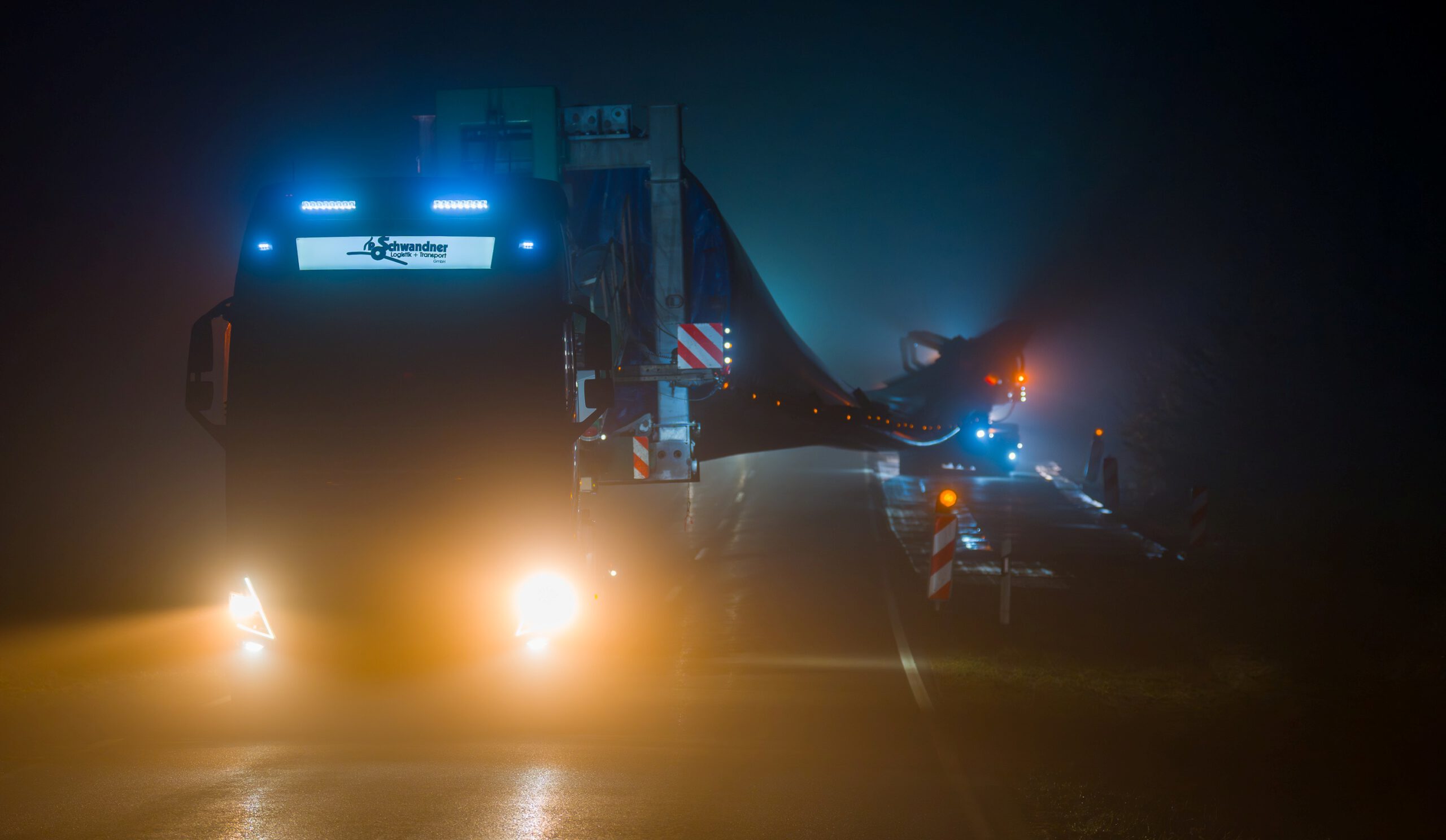

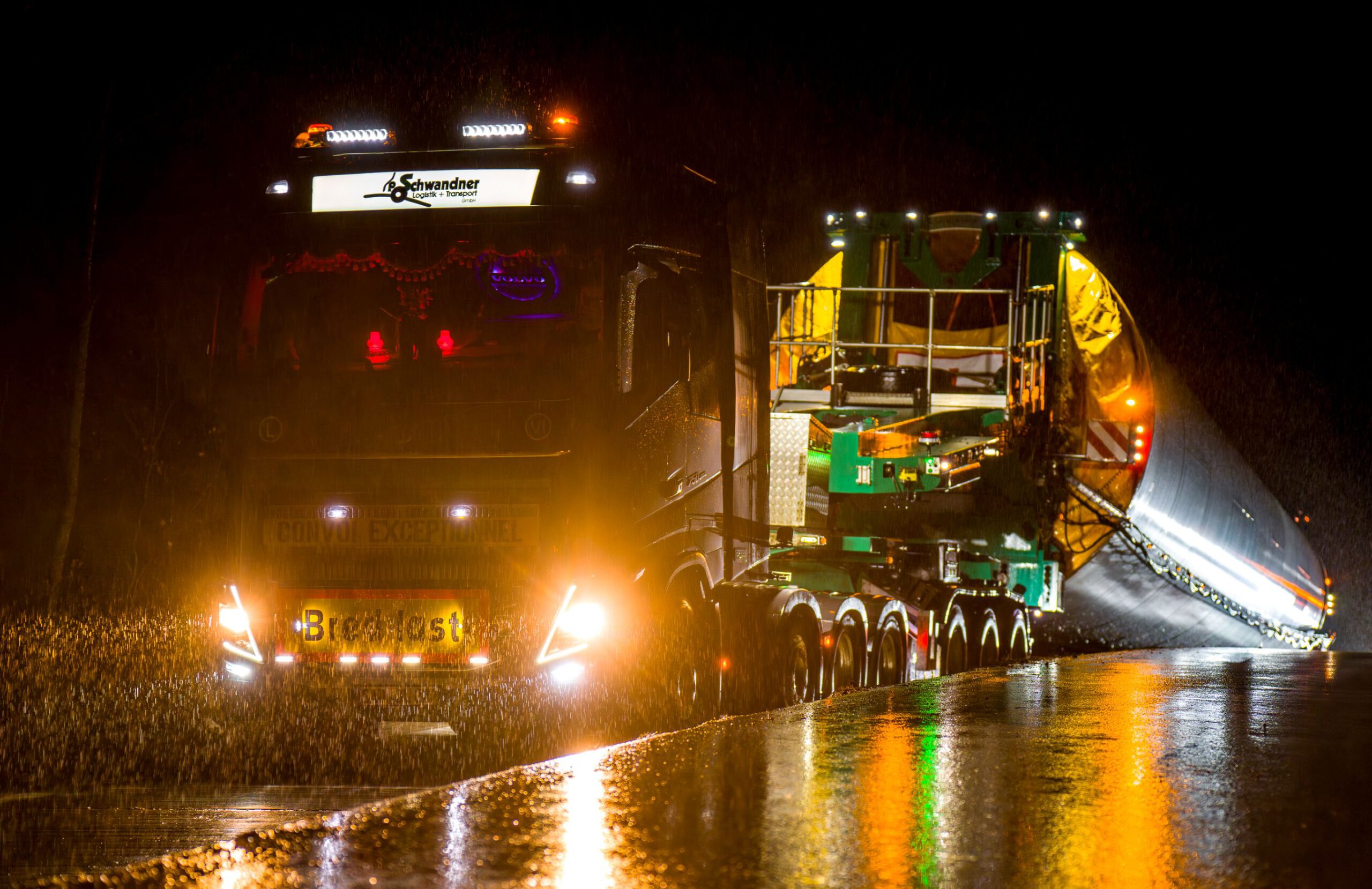

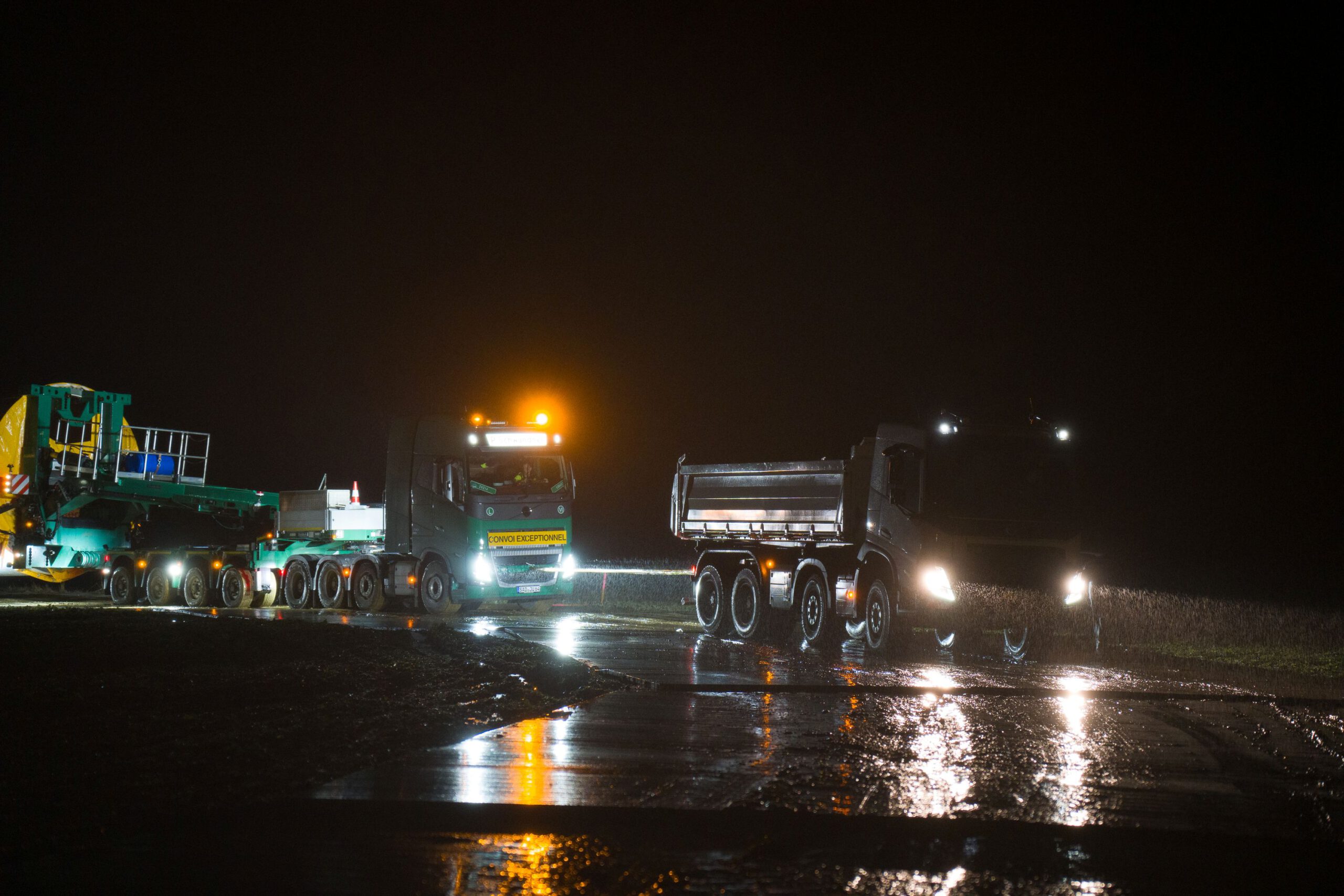

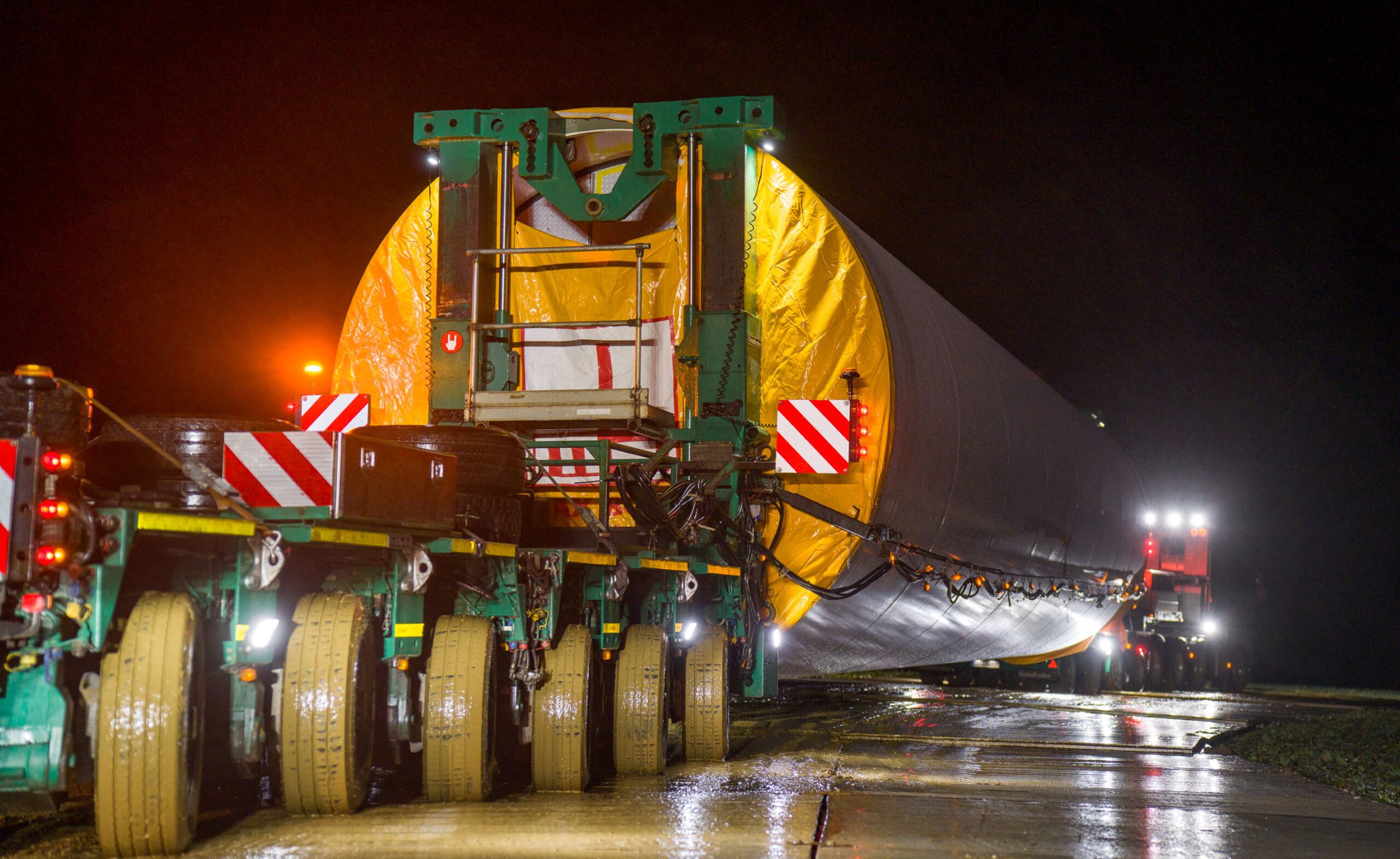

Der Antransport der einzelnen Großkomponenten wird bei Nacht über die A8, Autobahnabfahrt bei Dornstadt und anschließend über die B10 erfolgen. Ab Amstetten biegen die Transporte dann über die K7313 in Richtung Schalkstetten ab, wobei Schalkstetten selbst über eine temporäre Plattenstraße umfahren wird. Aufgrund der vorbereiteten externen Zuwegung und der temporären Umfahrung von Schalkstetten wird nicht mit größeren Verkehrsbehinderungen gerechnet. Kurzfristige Verzögerungen oder Einschränkungen lassen sich dennoch nicht ganz ausschließen – wir bitten um Verständnis. Die Wege im Windpark selbst werden während den Errichtungsarbeiten aus Sicherheitsgründen gesperrt sein. Auch hier bitten wir um Verständnis.
Für Fragen und Rückmeldungen steht Ihnen Herr Steinacker (steinacker@uhl-windkraft.de, Tel.: 07961/9800-36) und Herr Häussler (haeussler@uhl-windkraft.de, Tel.: 07961/9800-14) von der Firma Uhl Windkraft als Ansprechpartner zur Verfügung.

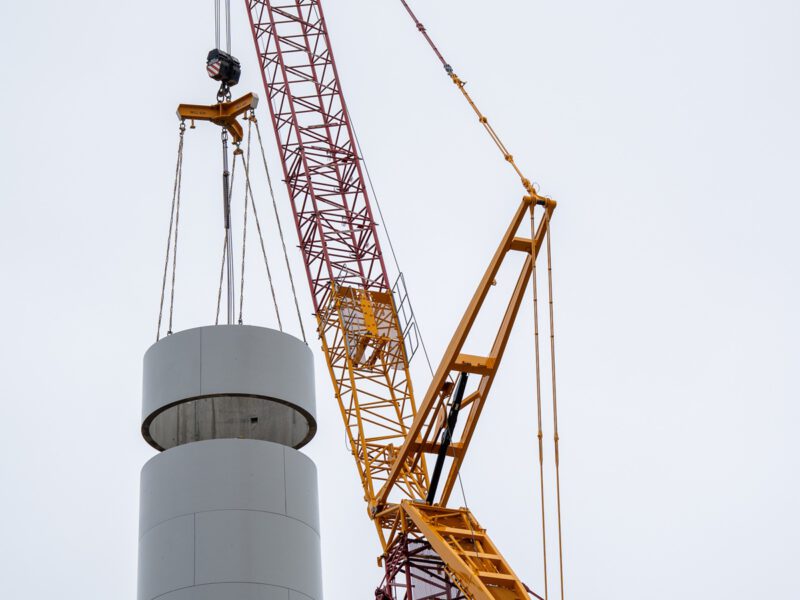

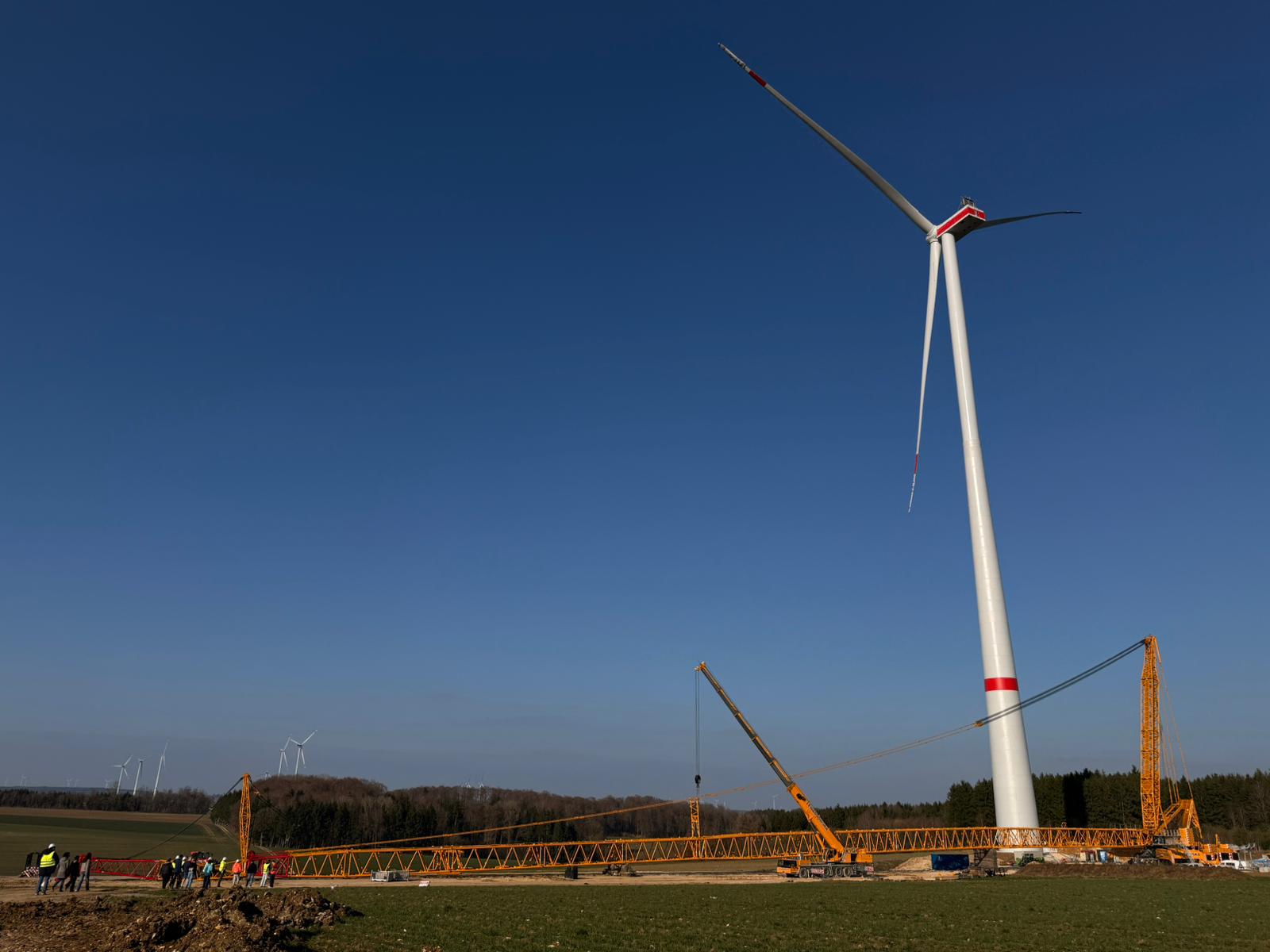

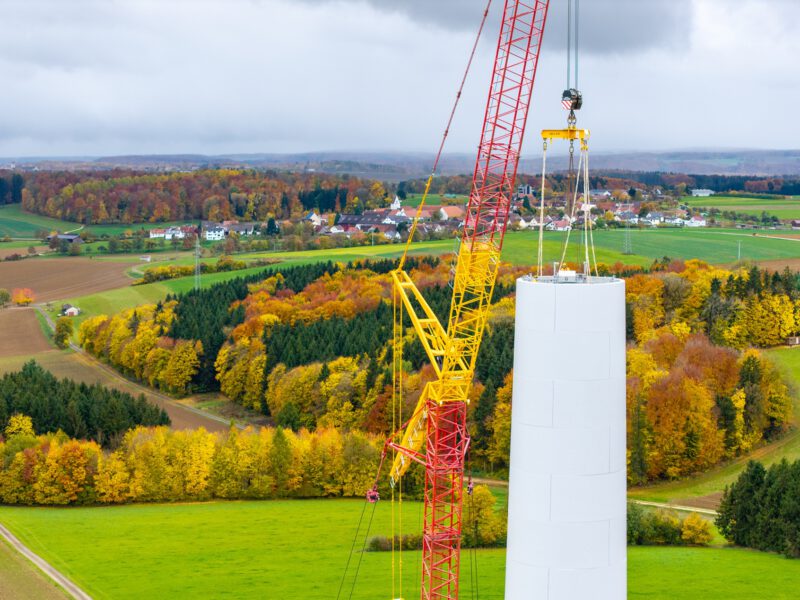

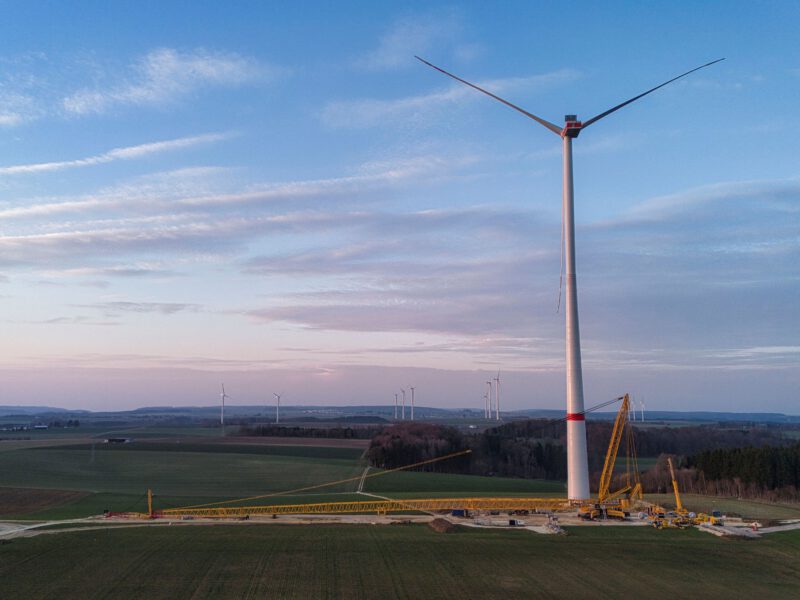

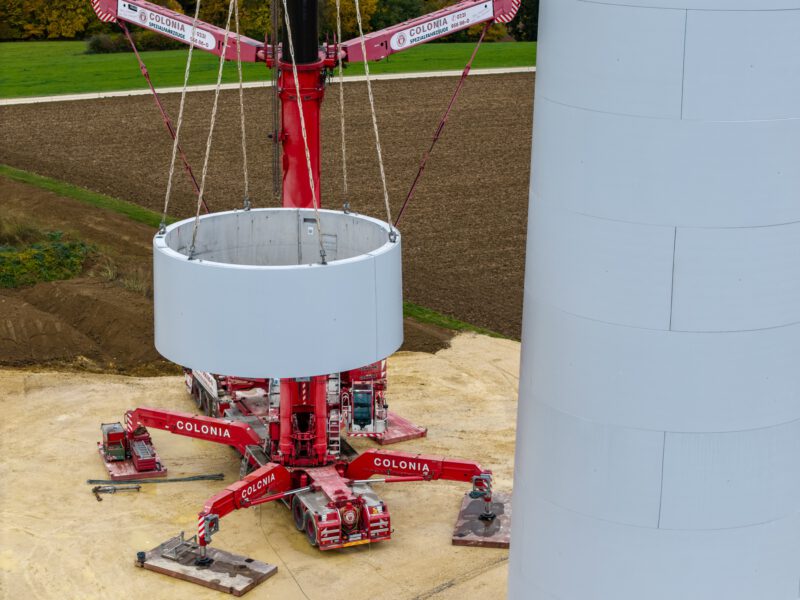

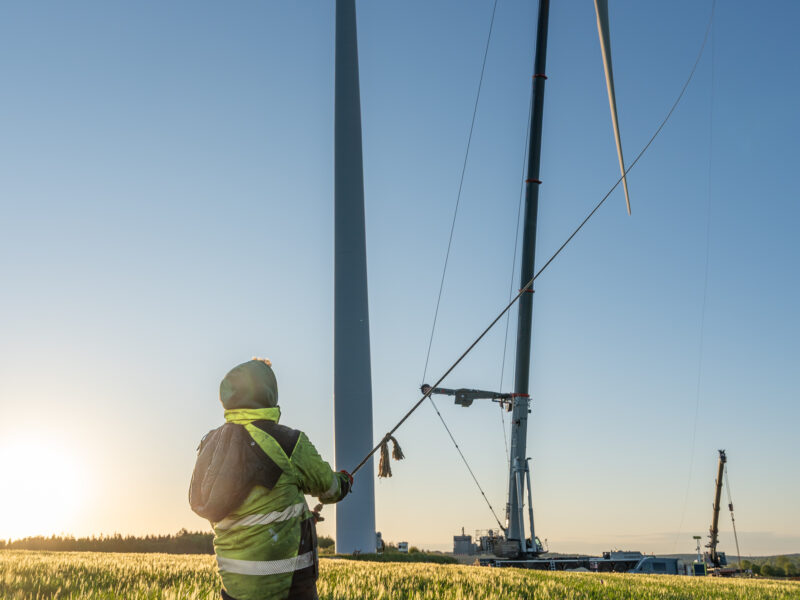

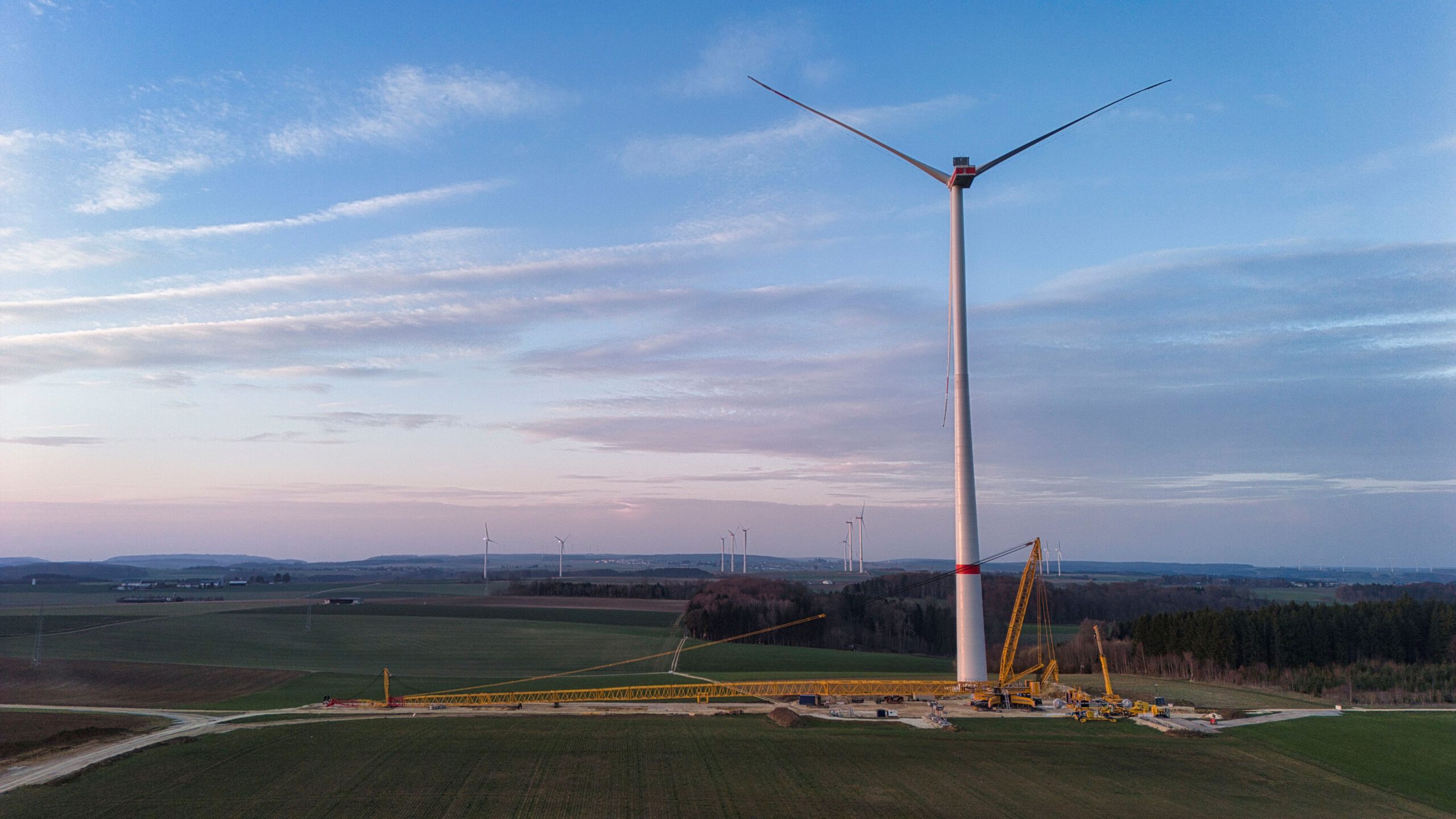

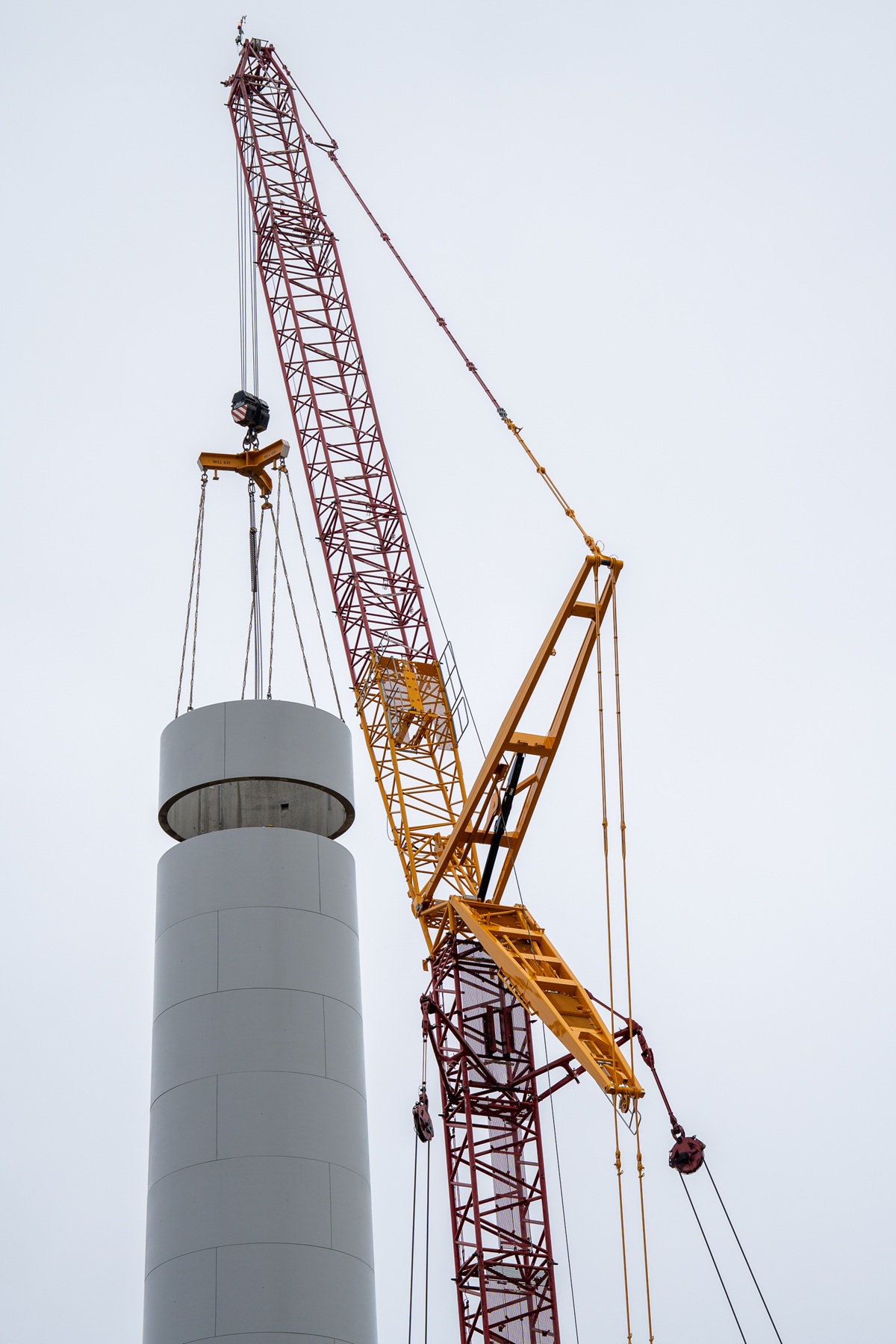

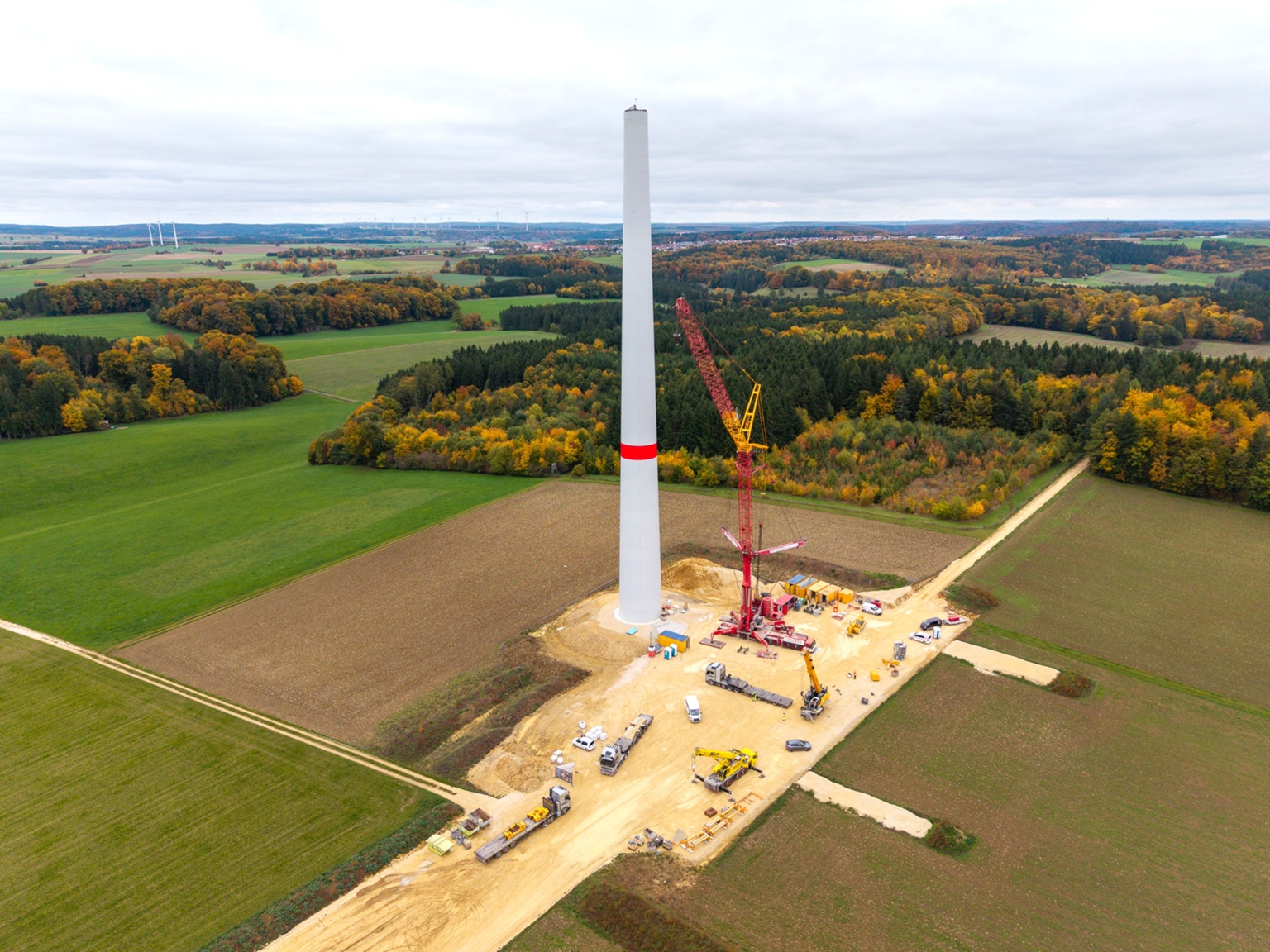

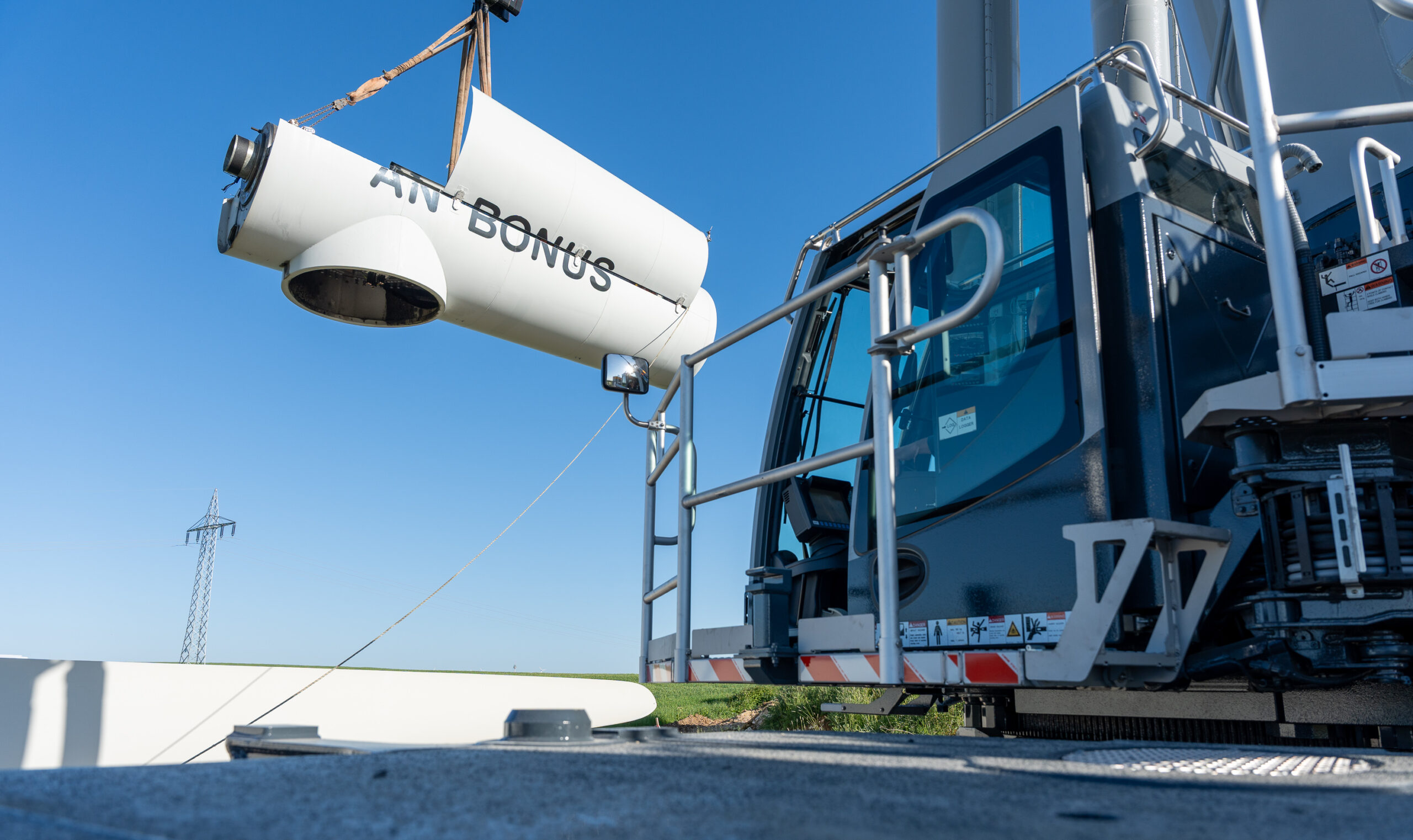

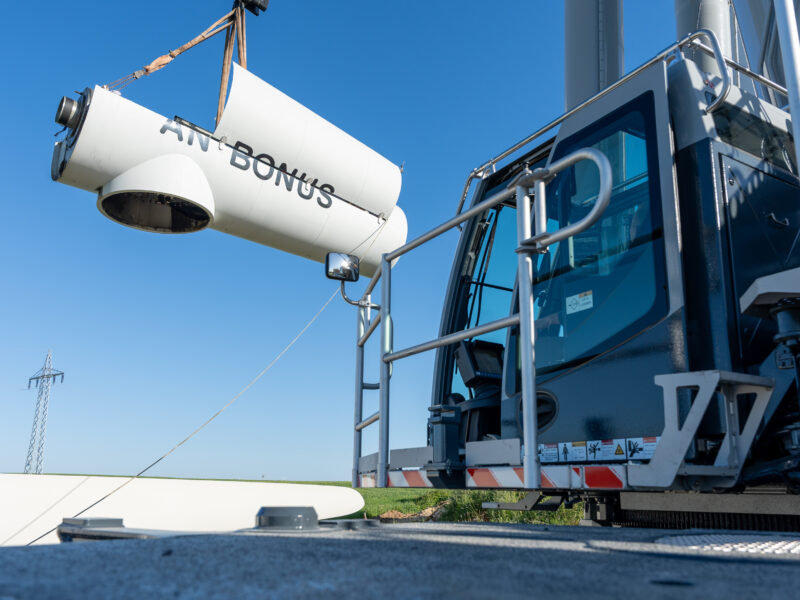

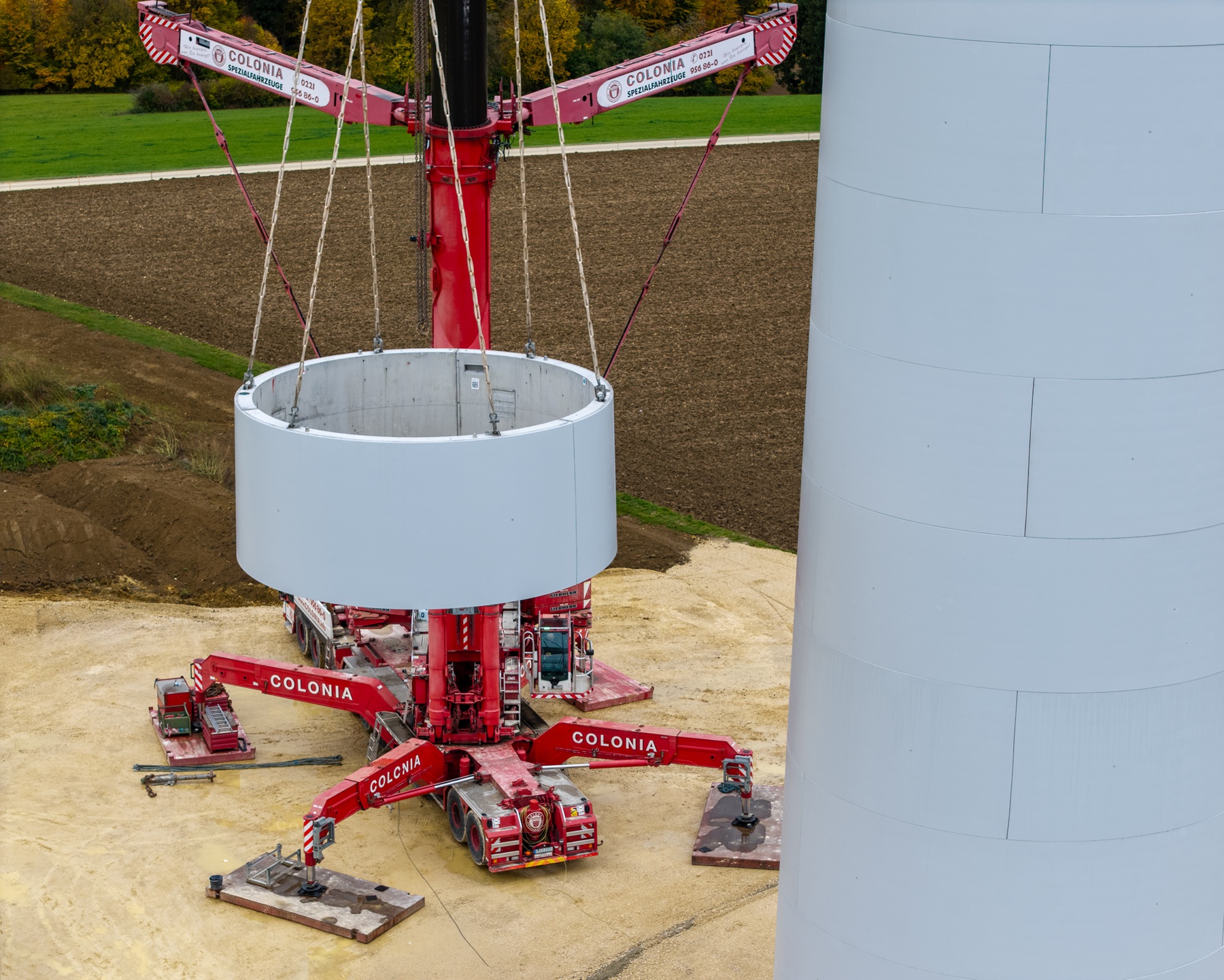

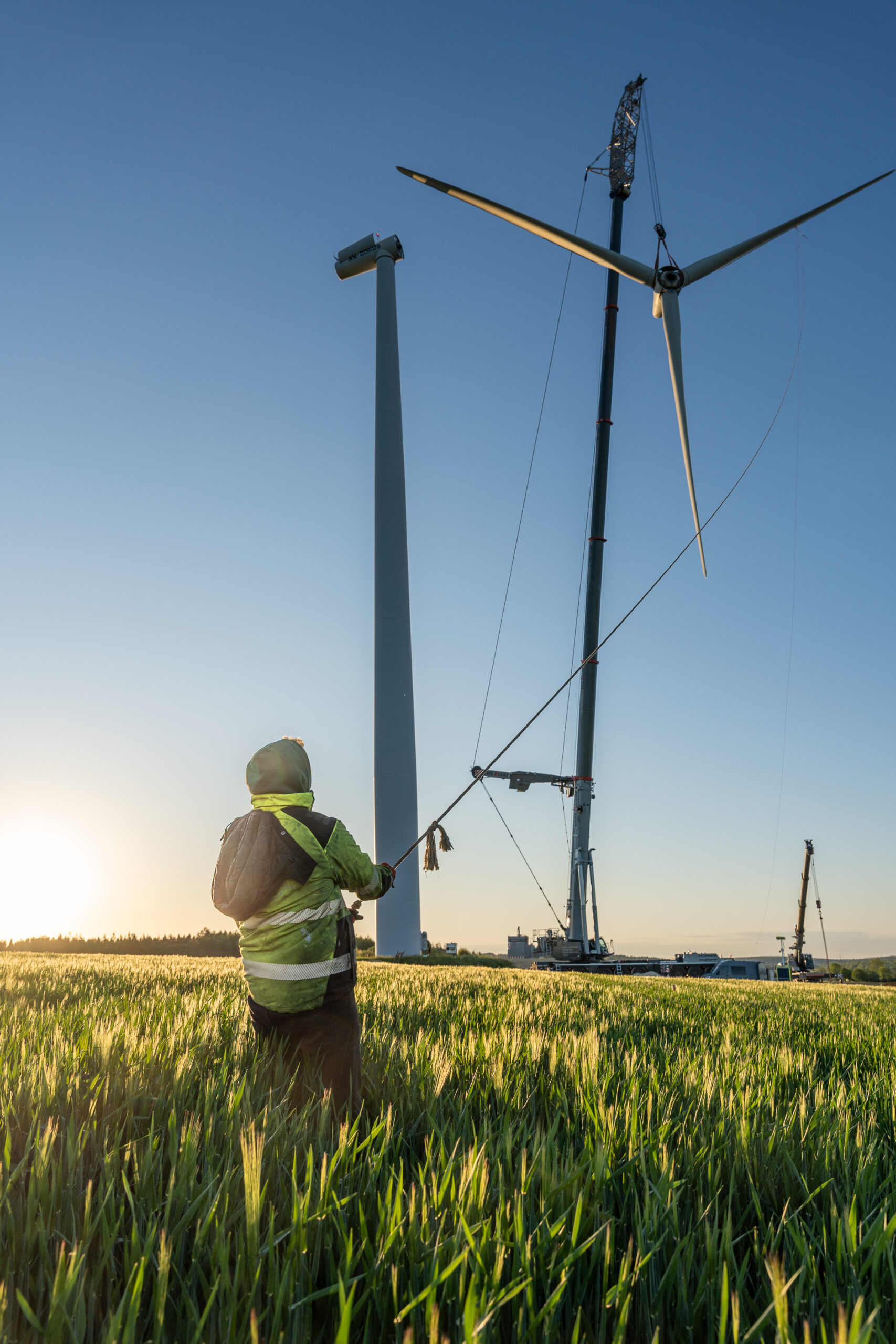

Die einzelnen Bauteile werden dann vor Ort mittels eines großen Raupenkrans montiert. Nach Durchführung sämtlicher Tests und Einstellung der Anlagen wird die finale Inbetriebnahme voraussichtlich gegen Sommer/Herbst 2026 stattfinden.
